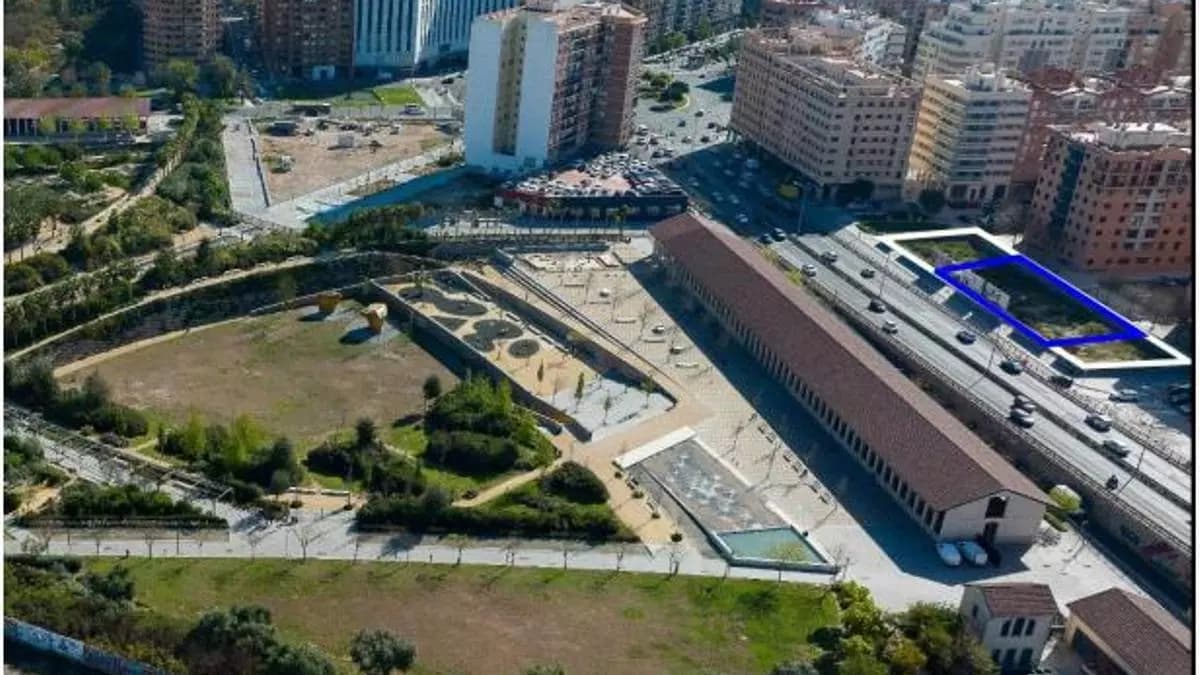

Alguien podría hacer un mini resumen de lo que está previsto hacer y cuándo? Se va a hacer soterramiento? Va a hacerse la mitad que falta del Parque central? Si es así, ¿aún se mantienen en el proyecto las torres que se vieron un día? Sería una manera genial de “terminar” el centro de Valencia.
En este momento se está haciendo el soterramiento de las vías desde la entrada a Valencia hasta la Estación Joaquín Sorolla, que también se está ampliando.
La estación central, el túnel pasante y por lo tanto el poder quitar la estación Joaquín Sorolla y terminar el parque central quedan para dentro de muchos años.
En cuanto a la Estación del Norte se está haciendo una obra partida en 3.

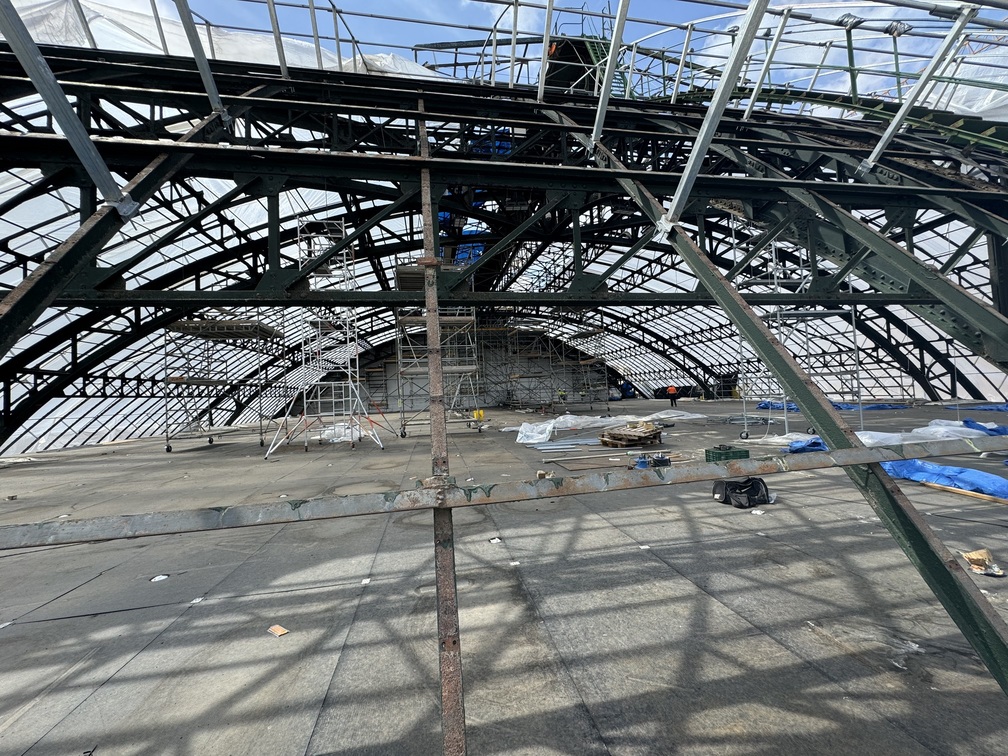

- Marquesina histórica, que comprende las naves laterales de la estación
- Cubiertas, que incluye la cubierta que era de amianto y se va a cambiar por una más luminosa pero también incluye la ampliación de andenes
- Fachadas, tanto interiores como exteriores
Hola @Figatell Bienvenido. Me encanta tu nick
Buenas. Que tal todos?
El canal sigue en marcha, aunque nadie hable de ello.
El número de máquinas es mínimo porque la mayoría se han desplazado a los pueblos afectados por la dana, pero el hecho de que las vías hacia Alicante y Gandía estén cortadas hace que estén dándolo todo para enlazar las vías ya a los desvíos que se han estado tendiendo cuando estén listas las vías en el resto del trayecto.
Foto desde el mismo punto, pero creo que noticia algo distinta…

Los primeros 250 m del túnel ya se dan por acabados…
Adif completa el primer tramo del túnel ferroviario del Parc Central

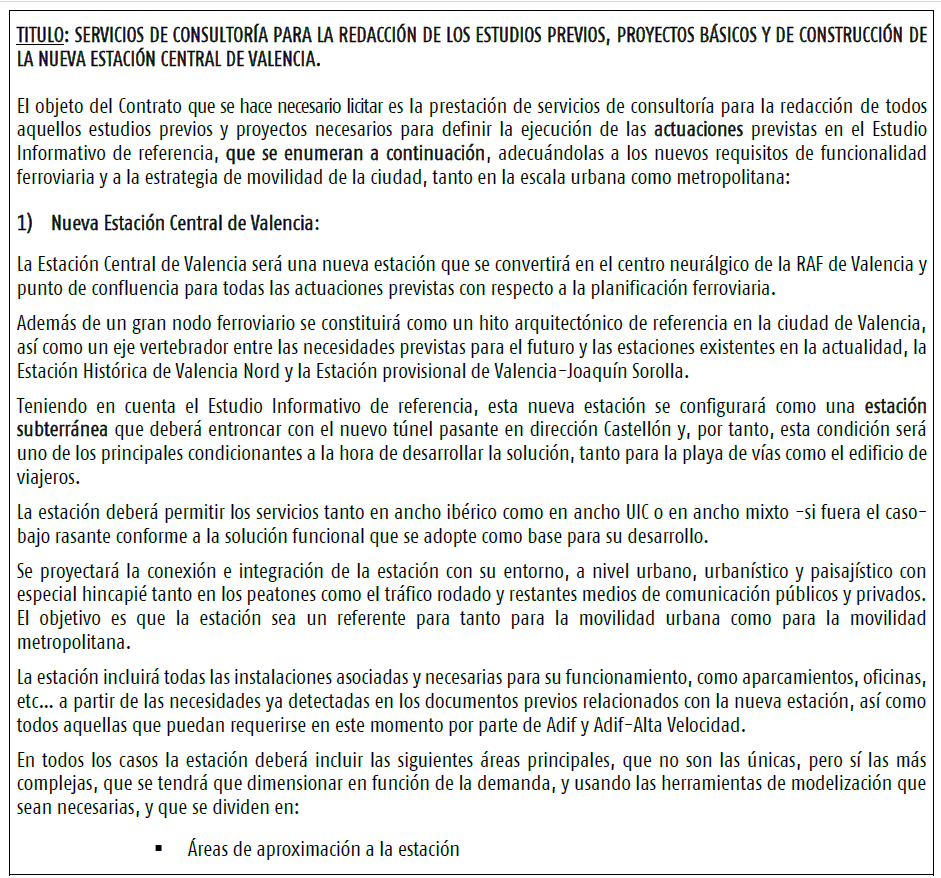

Licitados los Servicios de consultoría para la redacción de los estudios previos, proyectos básicos y de construcción de la nueva Estación Central de Valencia.
Contrataciones del Estado: Plataforma de Contratación del Sector Público
No es tema ferroviario, pero a ver si las naves tienen usos definidos -y definitivos- de una vez…
Cita Valencia | El ayuntamiento inyecta 1,8 millones para acabar el polideportivo del Parc Central
El túnel ferroviario del Parc Central de València coge velocidad con el reto final del derribo del puente de Giorgeta
- El ministro Óscar Puente visita el canal de acceso dos años después del inicio de las obras y con el objetivo de **acabar en 2028 “a pesar de las complicaciones”
- El acuífero, los cimientos del “scalextric” y el colector sur complican **“la infraestructura más importante después del nuevo cauce del Turia”
- En breve arrancarán los trabajos del vestíbulo elevado de la Estación Joaquín Sorolla
Vídeo del mediático ministro… prefiero ver más obras y menos políticos. Pero bueno.
Pdf con fotos y las fases.
¿Están empezando o acabando?

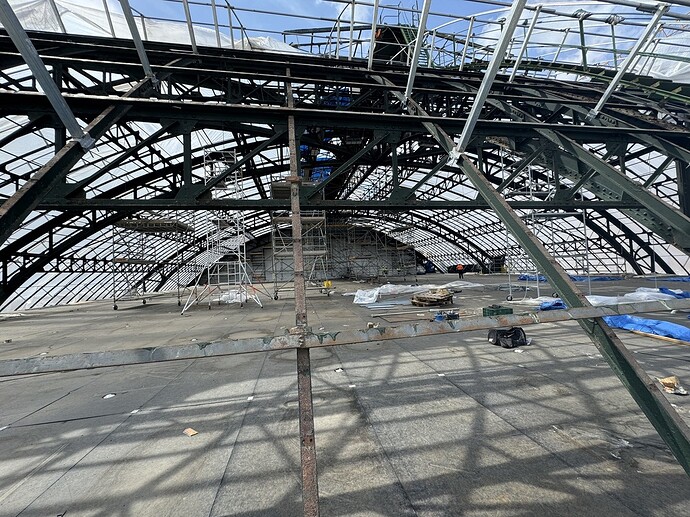

Esto, va junto a lo que ya llevan tiempo haciendo con la marquesina histórica, pero en este caso empezando
Subastan por nueve millones las dos últimas parcelas edificables del Parc Central
Se podrán construir casi un centenar de vivienda de renta libre
Fuente: Subastan por nueve millones las dos últimas parcelas edificables del Parc Central
Renta libre, supongo que se las quitarán de las manos, y no quedará la subasta desierta…
