Obras Nudo Norte y Manoteras | Madrid

7 Me gusta

Entra en funcionamiento la nueva salida a la A-1 desde la Isla de Chamartín

Los trabajos han consistido en la ejecución de dos accesos: uno de salida a la vía de servicio de la autovía A-1 sentido norte y otro de entrada desde el ramal del nudo de Manoteras que actualmente forma la vía de servicio de la A-1. Además, se ha ampliado la estructura sobre el ferrocarril debido al ensanche de la sección transversal de la vía de servicio de la A-1, fundamentalmente para obtener una acera de anchura suficiente.

6 Me gusta
6 Me gusta

El nudo más negro del tráfico madrileño se desenreda

El descubrimiento de conducciones bajo tierra y una huelga de transportes han retrasado dos meses el proyecto

4 Me gusta

¿De verdad que no sabían que por ahí debajo había conducciones?

4 Me gusta

Muy mal planificado tenía que estar ese proyecto para que una conducción de agua, que muchos sabíamos que estaba ahí, les haya retrasado 2 meses.

2 Me gusta

Como se ha comentado aquí, en otras ocasiones, es alucinante que los que planifican las obras no sepan lo que hay bajo el lugar sobre el que van a actuar. Ya sean restos “arqueológicos”, ya sean conducciones varias; el caso es que hace que las obras se retrasen y, por tanto, cuesten más.
Cada vez creo más que es algo que se sabe desde el principio y que se cuenta con ello, dando explicaciones después para justificar y dejar tranquilo al ciudadano de turno.

3 Me gusta

Así es, ni más ni menos.

2 Me gusta

El titular es muy sensacionalista, el artículo da a entender durante muchos párrafos que no sabían que la tubería del Canal de Isabel II estaba ahí, luego más adelante te das cuenta de que es mentira, si lo sabían.

Y por «el modificado por servicios afectados»; es decir, todos esos conductos que estaban en el lugar equivocado. «La galería [del Canal de Isabel II] sí estaba en el proyecto, pero nos han aparecido otras no previstas y otras que estaban previstas pero no estaban exactamente en su lugar»,

El artículo también deja claro que el sueldo del vigilante de Ilunion que no vale para nada. :man_facepalming:

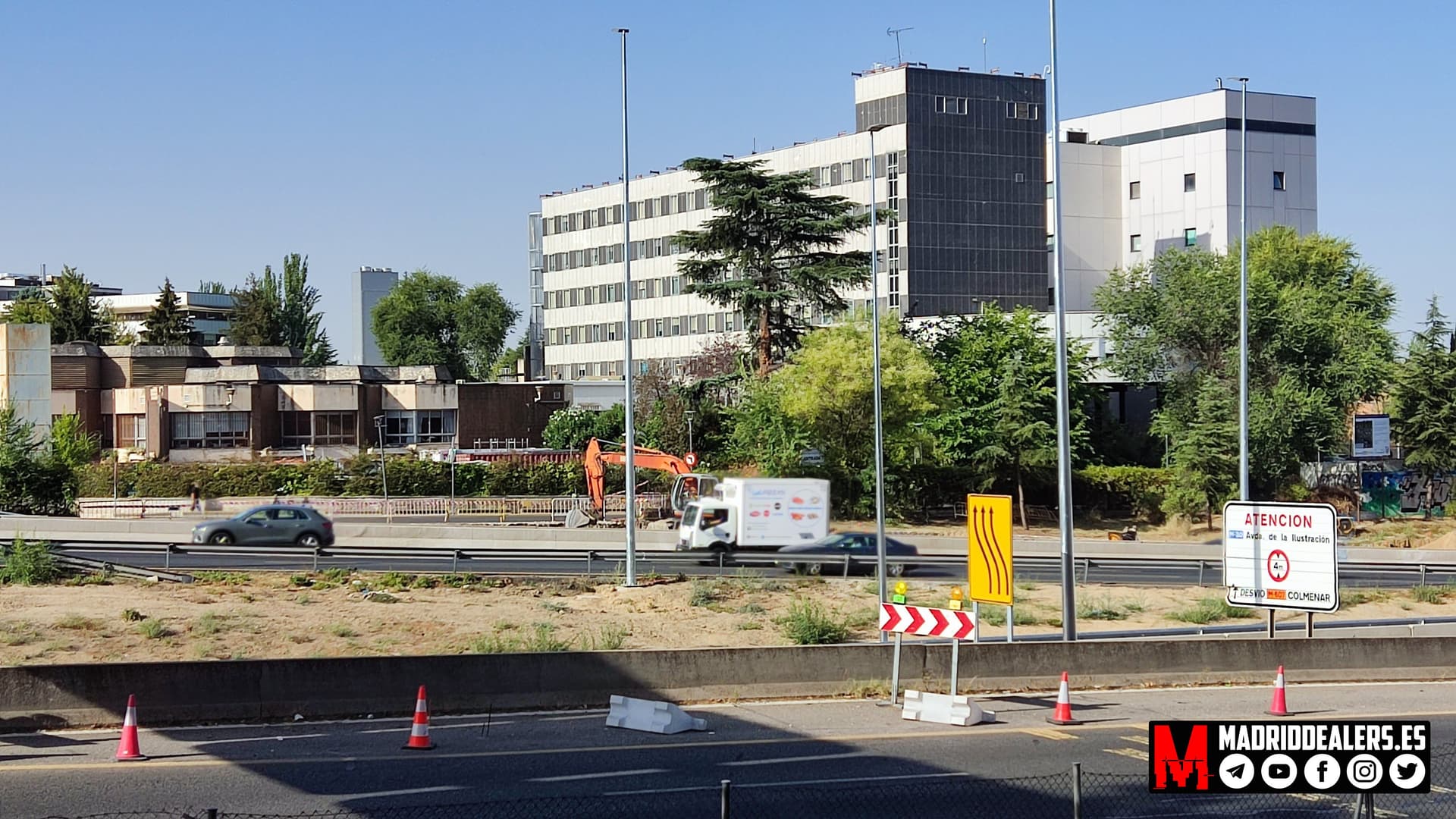

El paso elevado está operativo desde el pasado febrero, aunque los grafitis deslucen su novedad. «Las pilas, fue quitarles el encordado y a las dos noches ya estaban pintadas», se resigna Cedón. El vigilante nocturno de las obras tampoco ha podido evitar que los muros de gaviones —piedras en una armadura de acero— amanecieran grafiteados.

5 Me gusta

Buenos dias, dejo el ultimo post de Lola Ortiz El nudo más negro del tráfico madrileño se desenreda

2 Me gusta
4 Me gusta

¿Es cosa mía o esto no salía en los planos originales de las obras del nudo norte/manoteras?

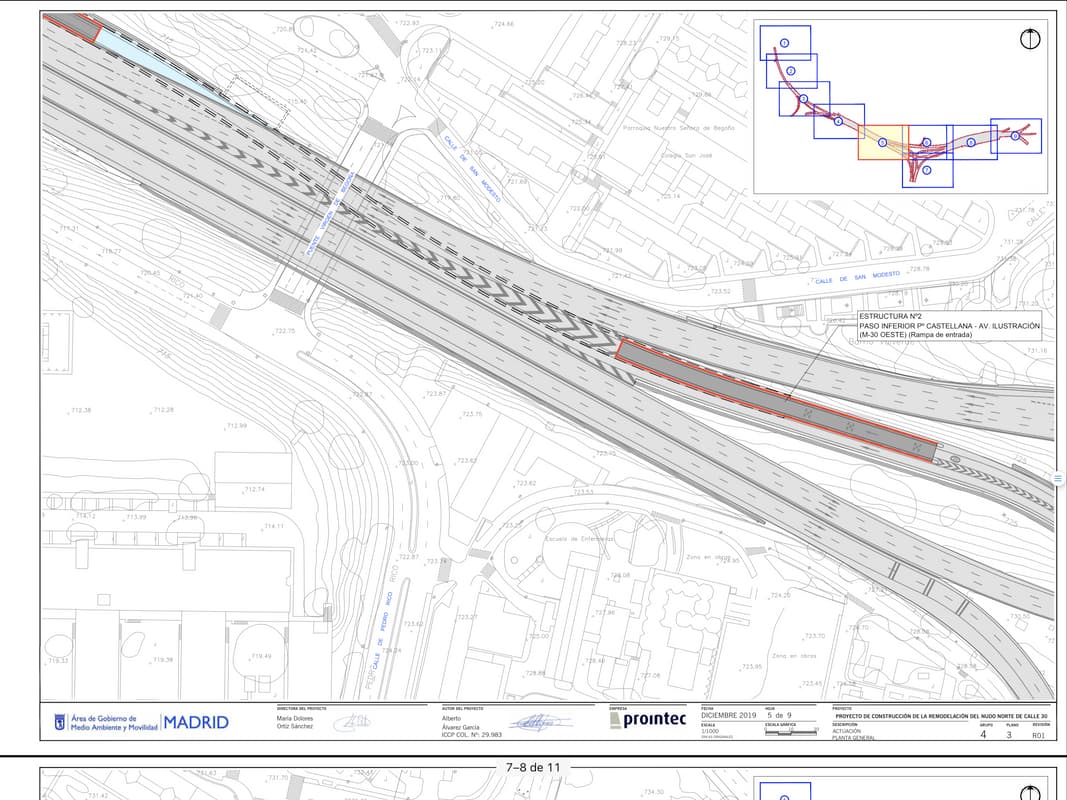

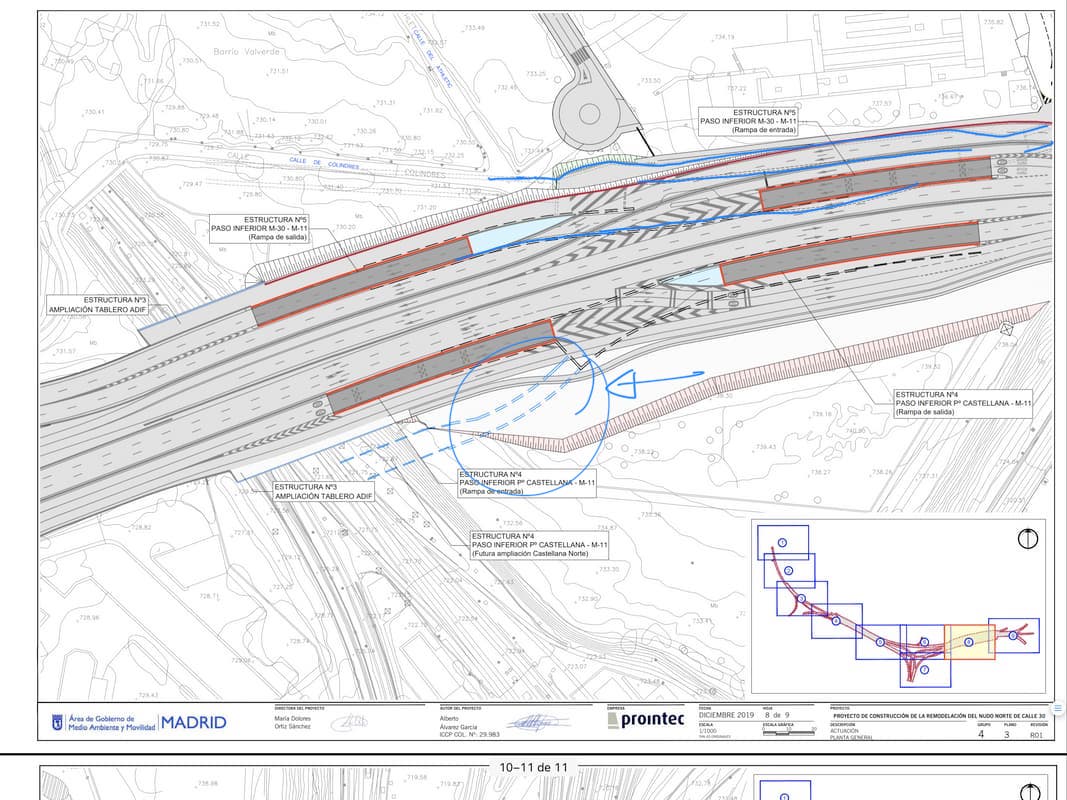

Enlace planos: Obras Nudo Norte y Manoteras | Madrid - nº 35 por javimad

6 Me gusta

Es algo nuevo que se les ha ocurrido hacer este año.

1 me gusta

Se me había pasado este tuit de Lola Ortiz

5 Me gusta
