https://www.vialibre-ffe.com/noticias.asp?not=33963&cs=infr

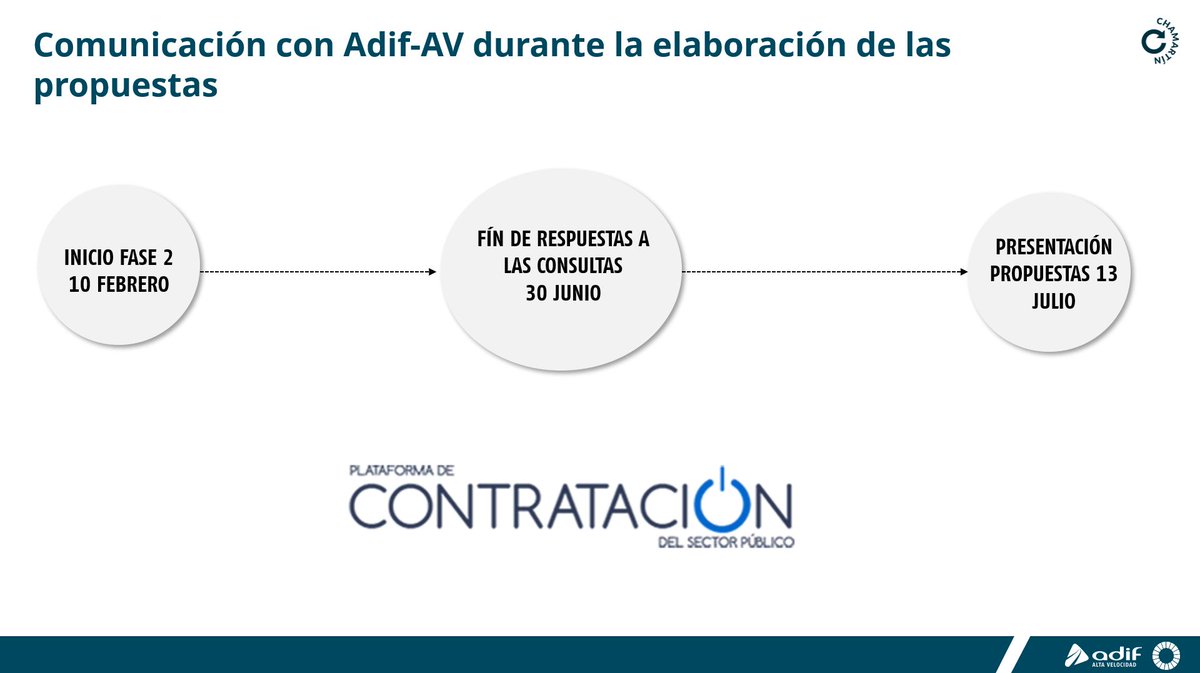

10 de febrero presentación equipos seleccionados y un día antes presentación del jurado. A partir de ese momento los equipos seccionados tienen 5 meses para presentar sus propuestas.
https://www.vialibre-ffe.com/noticias.asp?not=33963&cs=infr
10 de febrero presentación equipos seleccionados y un día antes presentación del jurado. A partir de ese momento los equipos seccionados tienen 5 meses para presentar sus propuestas.
Esto va desesperadamente lento…
la noticia que adjunto es del 21 de junio del 2021, donde ya se confirma a los 10 finalistas y (supuestamente) comienzan los 5 meses para preparar sus propuestas… a mi me da que nos han tongao 8 meses por la cara. Inexplicable.
En este caso la cuestión se ha visto retrasada, no por los ecologistas, abajo-firmantes o asociaciones de vecinos, si no por los recursos presentados por distintos estudios.
Recurso de Estudio Lamela contra el concurso.
Recurso de AVA Arquitectura por su exclusión en la primera selección de candidatos.
Recurso de OMA por su exclusión en la primera selección de candidatos.
Al admitirse los recursos de OMA y AVA los dos estudios que ahora quedan fuera recurren.
Recurso de GHESA.
Recurso de la UTE ESTUDIO HERREROS - GMP - EPTISA - BAC - DREES & SOMMER.
Con lo que un año después de la primera resolución de candidatos se aprueba la resolución definitiva de candidatos seleccionados.
Que hay de lo mio…luego los jueces que quejan de saturación y lentitud de la justicia.si cualquier chorrada la admiten a trámite.
No es una chorrada para los estudios que recurren que creen que cumplen las condiciones y se vieron excluidos.

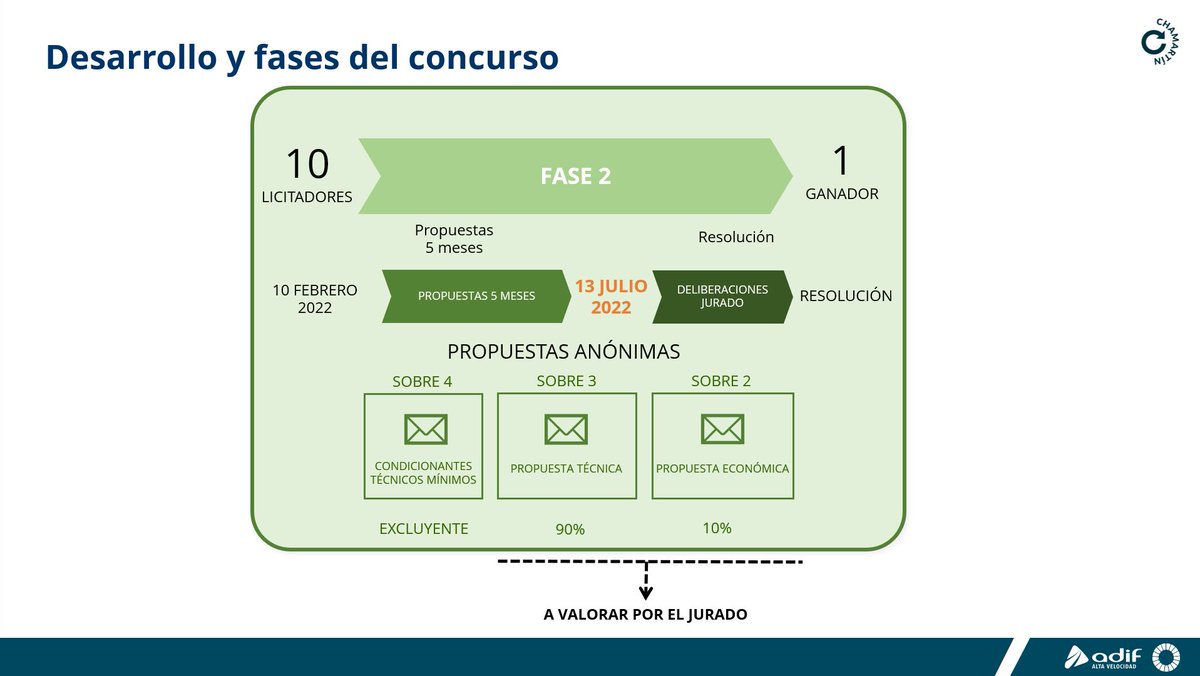

Conoceremos los diseños el 13 de julio de este año.
Pensaba que se conocerían hoy. ¿Solo se darán a conocer a los estudios finalistas pero no los diseños entonces?
Pasos de Tortuga…asi nos va
En este caso se están cumpliendo los plazos marcados, el retraso viene motivado por los recursos presentados.
Unos mensajes más arriba tienes información.

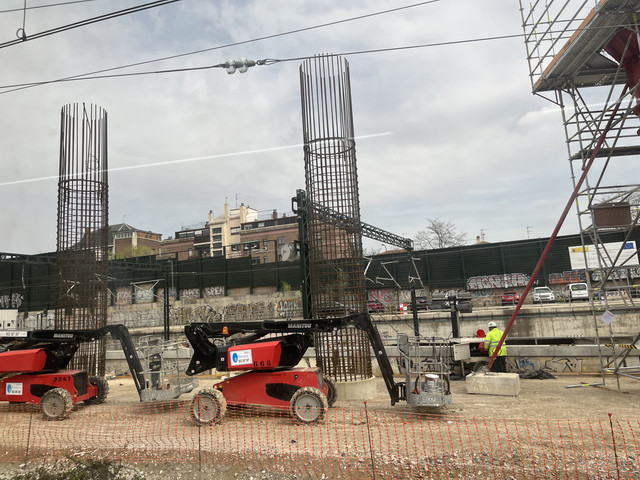

¿Alguien sabe para qué son estas columnas que están creando en la parte sur de la estación (paralelas a las vias del AVE)?
Pero ¿están reformando sin aprobar el proyecto de reforma?

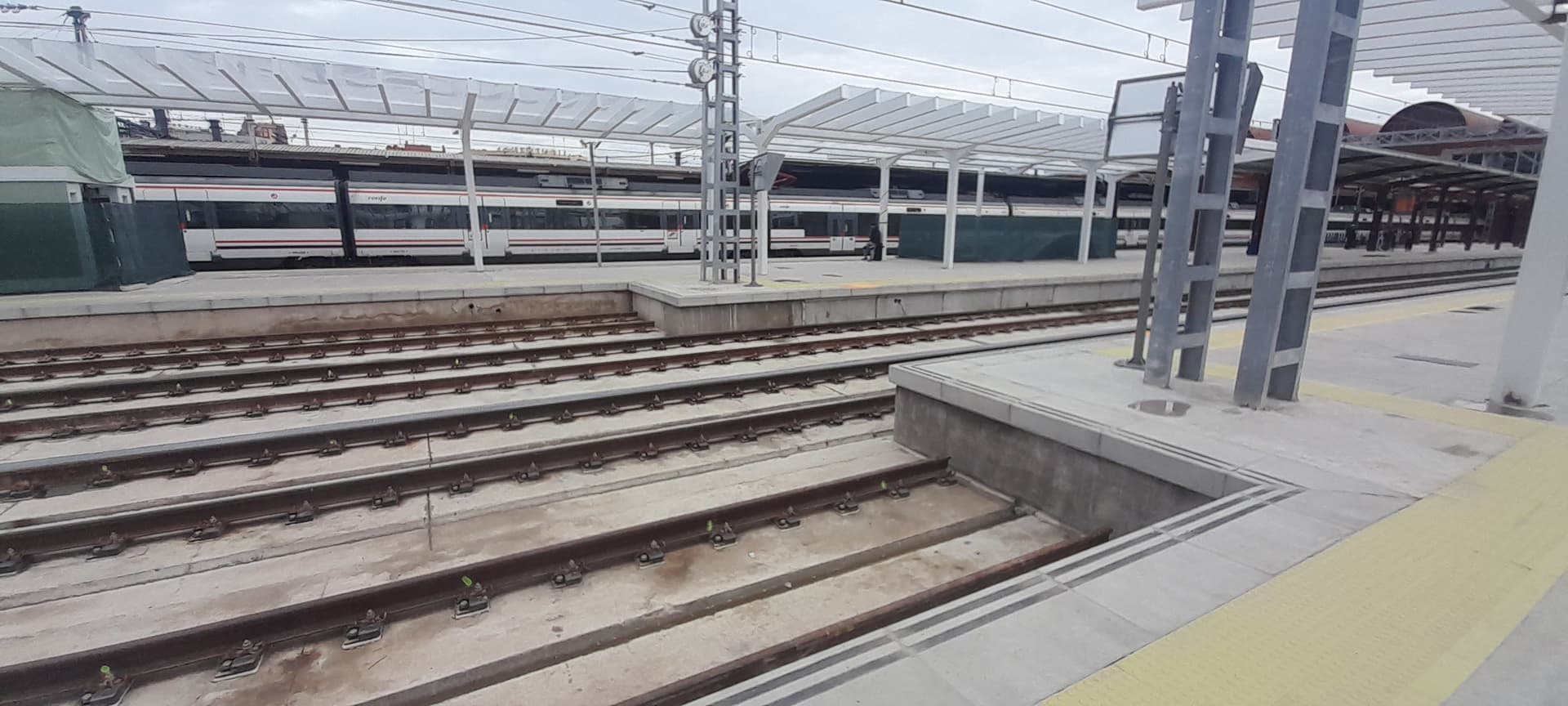

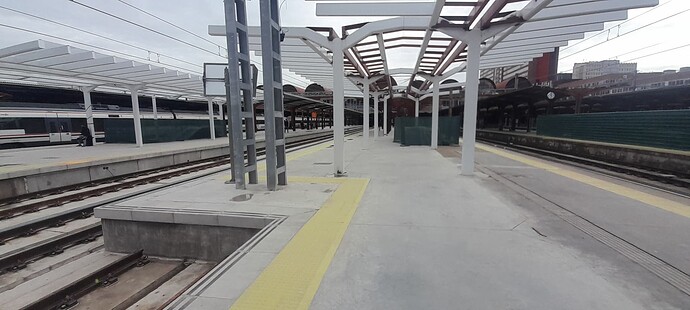

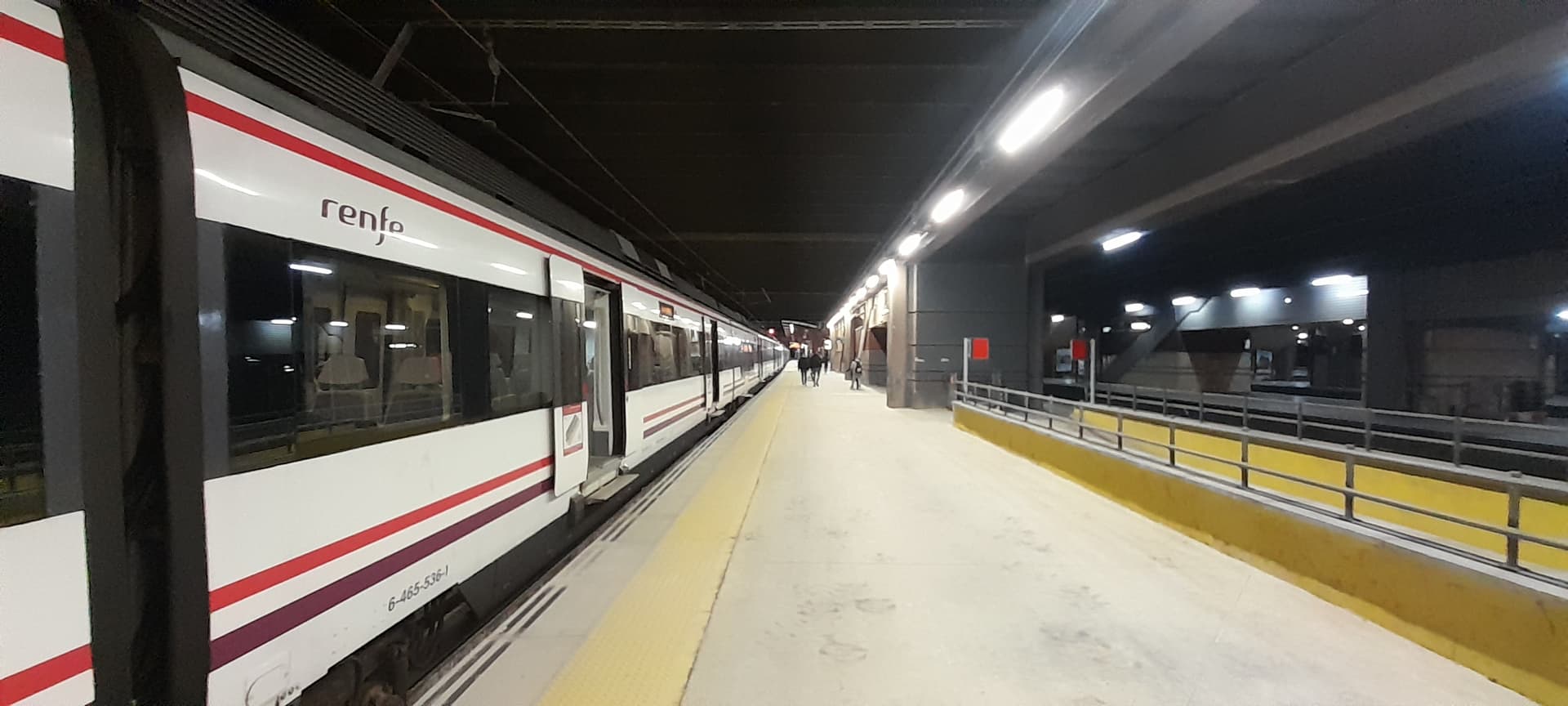

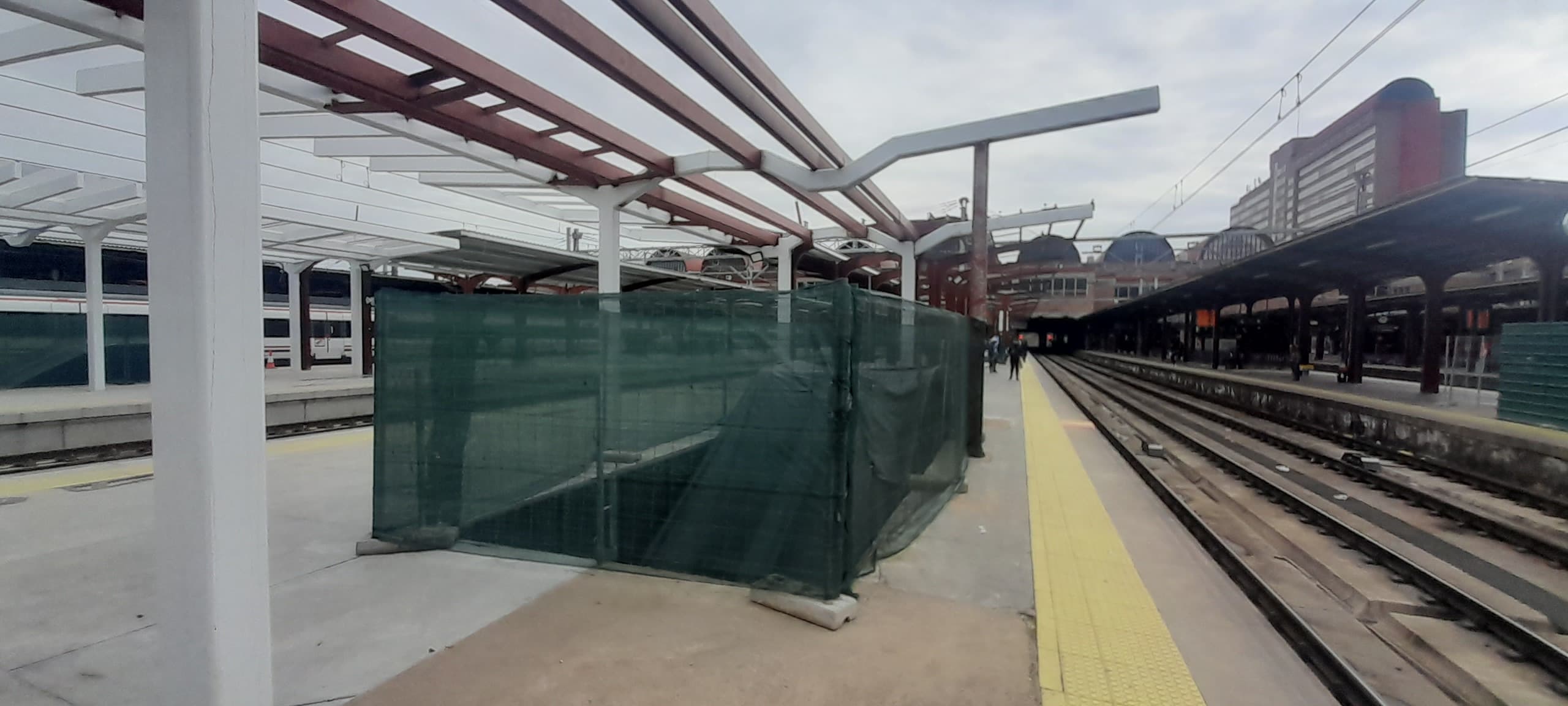

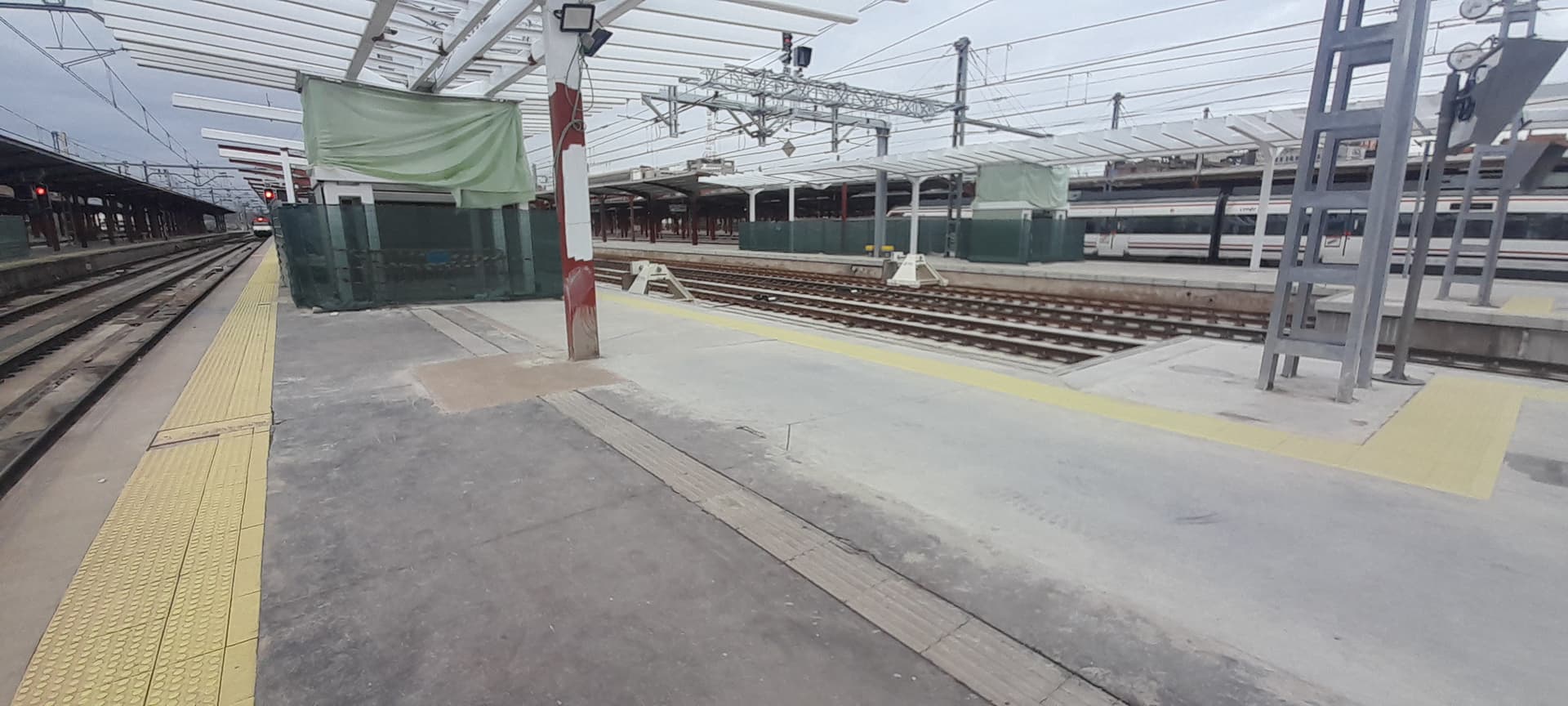

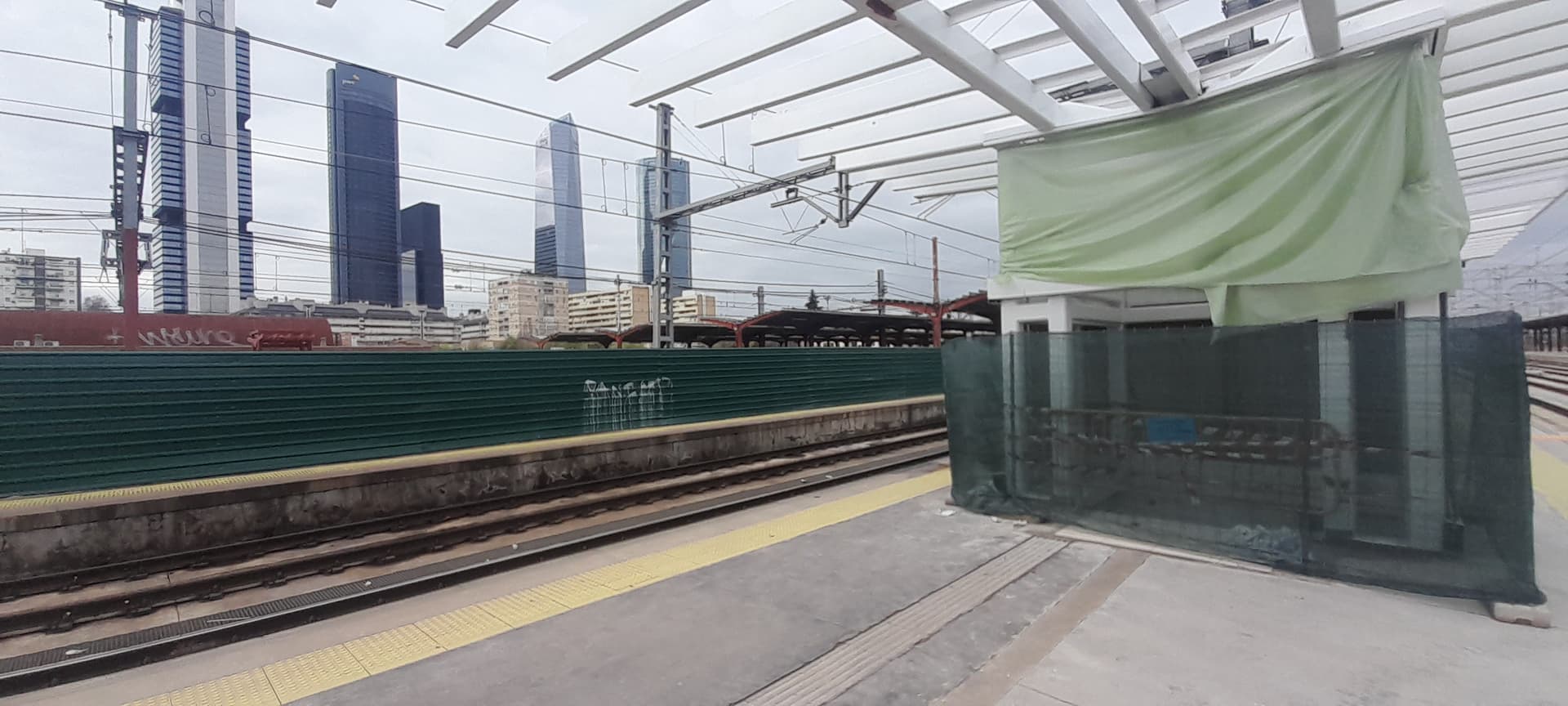

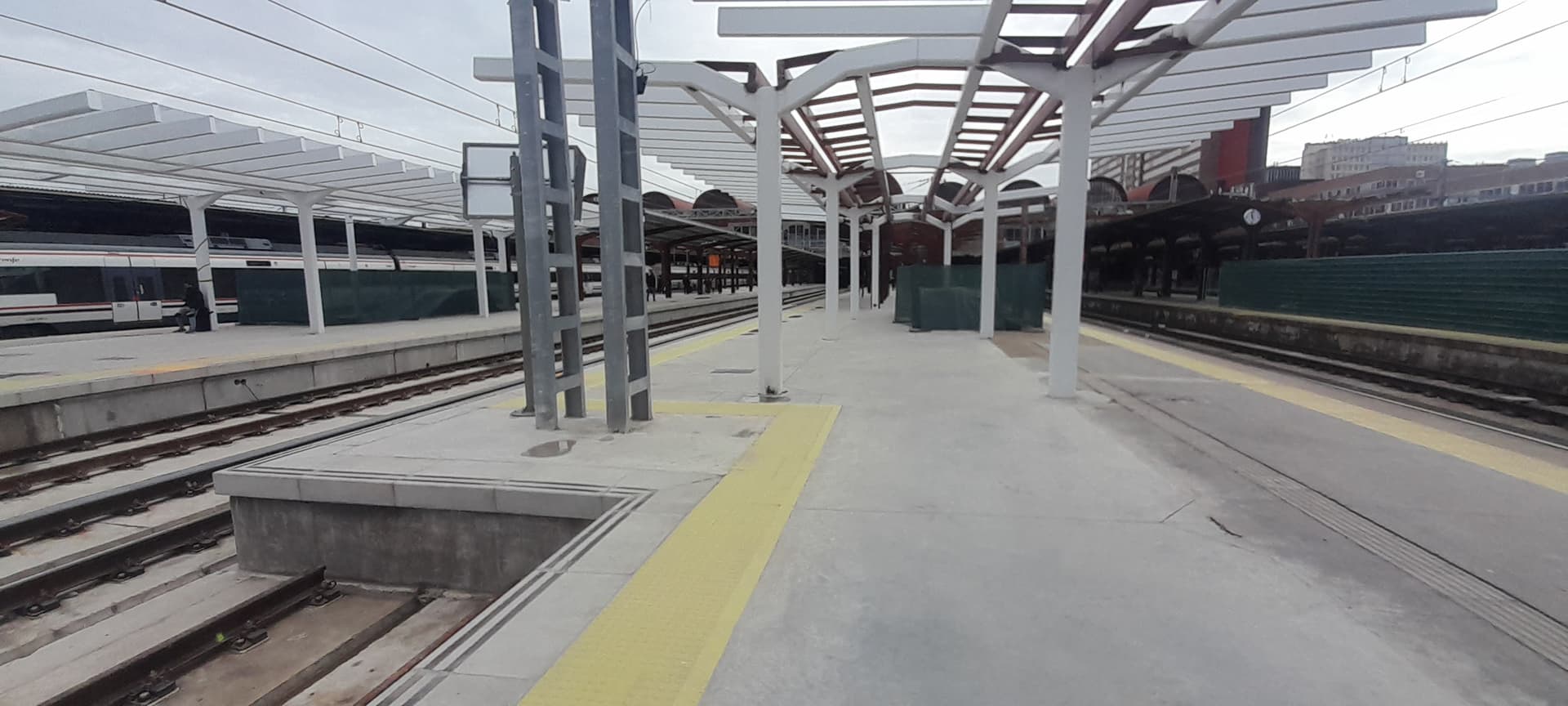

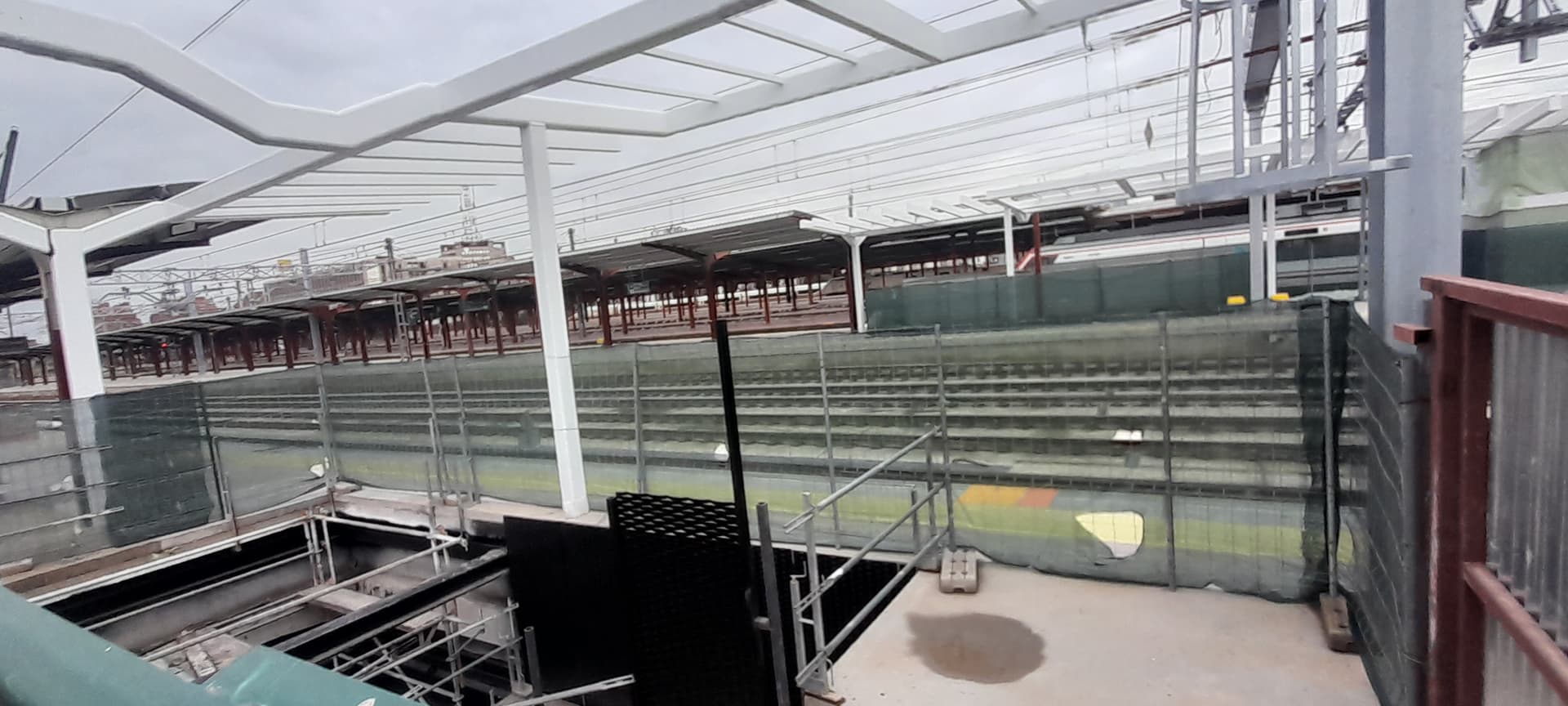

Hay una reforma en curso hace bastantes meses en profundidad de los andenes y algo light de la terminal. Luego tendrá que salir aprobada la reforma del concurso en vigor y finalmente en unos años la de su integración en MNN
y dónde está esa plaza exterior? en el lado este u oeste de la estación? leyendo la noticia no me queda muy claro
