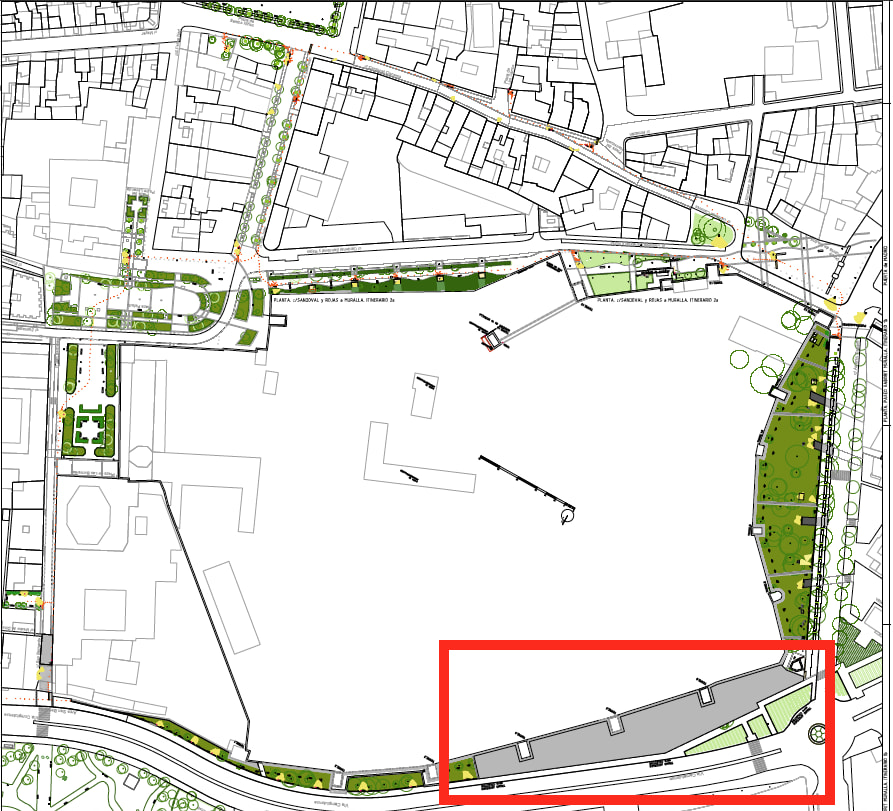

Para poner en contexto la parte del MUSEAL en el tramo de muralla afectado por la obra del colector en Vía Complutense, al ser una obra financiada con fondos NEXTGEN de la UE, eran muy estrictos con los plazos, así que sabiendo que ambas obras iban a coincidir en el tiempo, se decidió que esa parte de la muralla se quedaba fuera del proyecto porque sino era muy probable que se fuera de plazo.

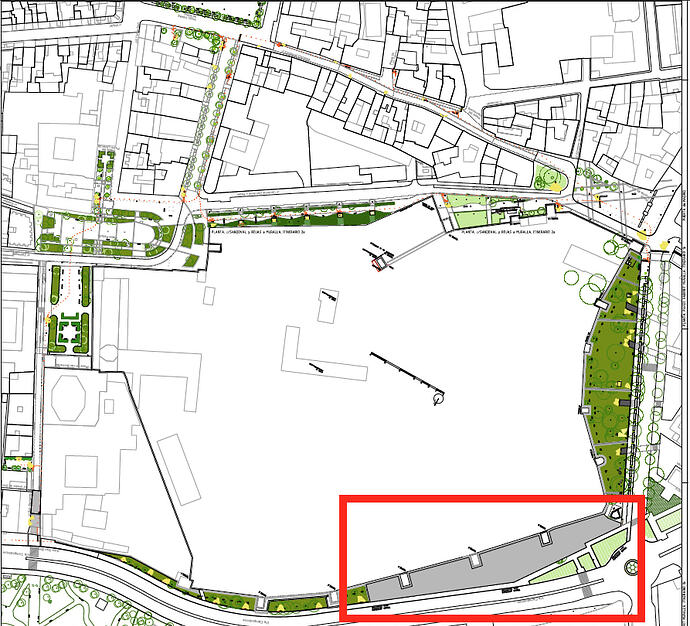

En esta captura del proyecto se ve el espacio que digo, lo destaco con el rectángulo rojo:
Existe una partida de 281.334€ para finalizar el proyecto (y creo que adquirir alguna nueva escultura) Pero me parece muy mal que no se hayan medido mejor los tiempos para no dejar esa imagen de abandono en un tramo tan visible e importante. También me parece mal que nadie de explicaciones de nada, estas cosas tan sensibles deberían explicarse bien.

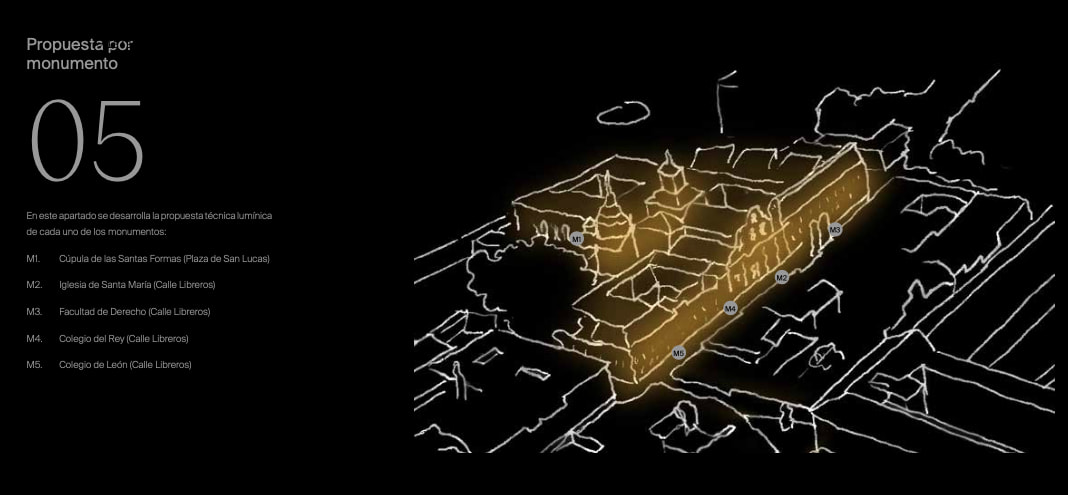

Los tramos que si están acabados yo no los veo mal, aunque hasta que no vea la iluminación en marcha no terminaré de dar una opinión al respecto. Pude ver una prueba de iluminación y me gustó, pero quiero verlo en conjunto.

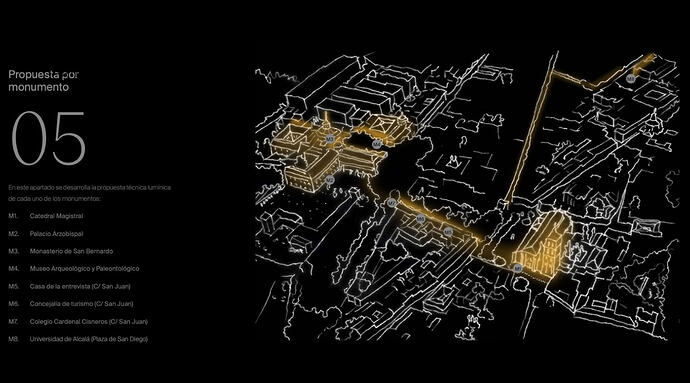

En cuanto a Alcalá Luce, no es solo la Universidad, son varios espacios, a los que se sumó también en un modificado del proyecto el Convento de las Monjas Agustinas (Santa Úrsula) en la calle Escritorios.
En una segunda fase se incluirá también la Puerta de Madrid, el Ayuntamiento, la Capilla del Oidor y el Kiosco de la Música.

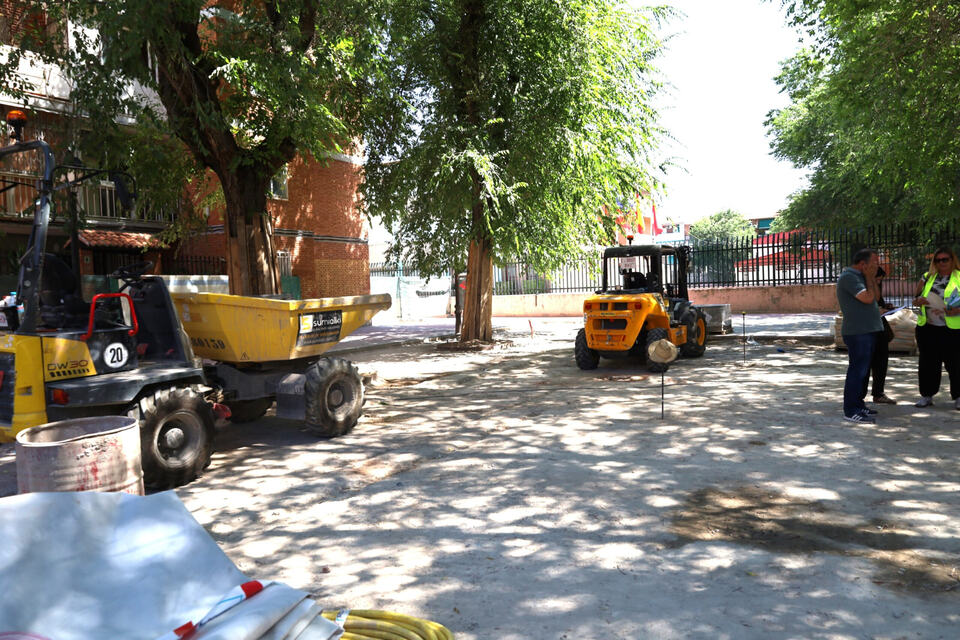

La vegetación la he visto relativamente bien, aunque es verdad que las enredaderas crecen muy lentas, quizá habría otras especies más adecuadas. En las Corolas de la Plaza de la Paloma parece que están creciendo mejor.

El kiosko de San Lucas al final es un punto de información turística. Organizan los fines de semana actividades para familias y para niños. Tienen máquina de café y un frigorífico con bebidas frías creo y algunos artículos de merchandising de la marca “Alcalá Enamora”
Aquí hay una noticia del día que lo estrenaron:
Nuevo Espacio de Experiencias Turísticas en la Plaza de San Lucas de Alcalá de Henares
El Ayuntamiento de Alcalá invierte 190.000 euros en la plaza próxima al colegio Santos Niños en la calle Nuestra Señora de Belén en el Distrito II
Esta actuación contempla la renovación de la pavimentación completa de la plaza, además de los elementos de alumbrado, mobiliario urbano y la configuración estética de la plaza, con el objetivo de mejorar las condiciones de movilidad, seguridad y accesibilidad peatonal en este entorno”. Las obras, con un plazo de ejecución de tres meses, cuenta con una inversión de unos 190.000 euros para renovar 735 metros cuadrados de superficie.
El proyecto conlleva la eliminación del montículo del alumbrado, se nivela la cota de la calle con la cota de plaza, y desaparecen los salientes y los desniveles del buzón de correos existentes.
En las zonas perimetrales se mantiene el arbolado, pero se agrandan los parterres con un diseño circular. Además, se plantan arbustos y se generan nuevas jardineras en el límite oeste para marcar y diferenciar el espacio de la plaza y el trascurso de la calle.
Se incorporan nuevos elementos de asiento alrededor del arbolado y en torno a las jardineras, con bancos de madera para suavizar el aspecto de la plaza. Con respecto a la iluminación, se cambia la iluminación central existente se cambia por cuatro puntos de luz ubicados en las cuatro esquinas en línea con los árboles.
Muy interesante esto que comentas de la parte que se quedó fuera del proyecto por el tema de plazos. No lo conocía (como dices, nadie da una miserable explicación de estas cosas y, si no fuera porque aquí hay gente se pone a bucear para buscar estas cosas, pasan totalmente desapercibidas).
Hay esculturas que he visto (mal) iluminadas (hablo de las de intramuros, digamos, no Vía Complutense o Andrés Saborit), la protección del foco rota y un par, no recuerdo ahora si era en San Bernardo) ya no lucían, así que…

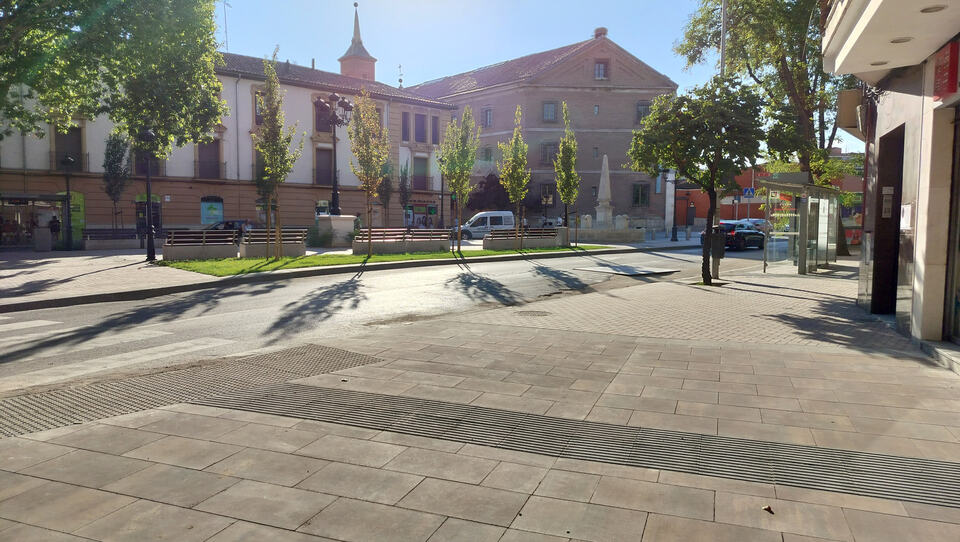

Tampoco conocía que la fase 1 estuviera terminada aunque, a juzgar por lo que comentas, no parece que esté estrenada todavía, así que… Estaremos atentos a ver si esa fase 1 lo está y qué tal luce. Gracias

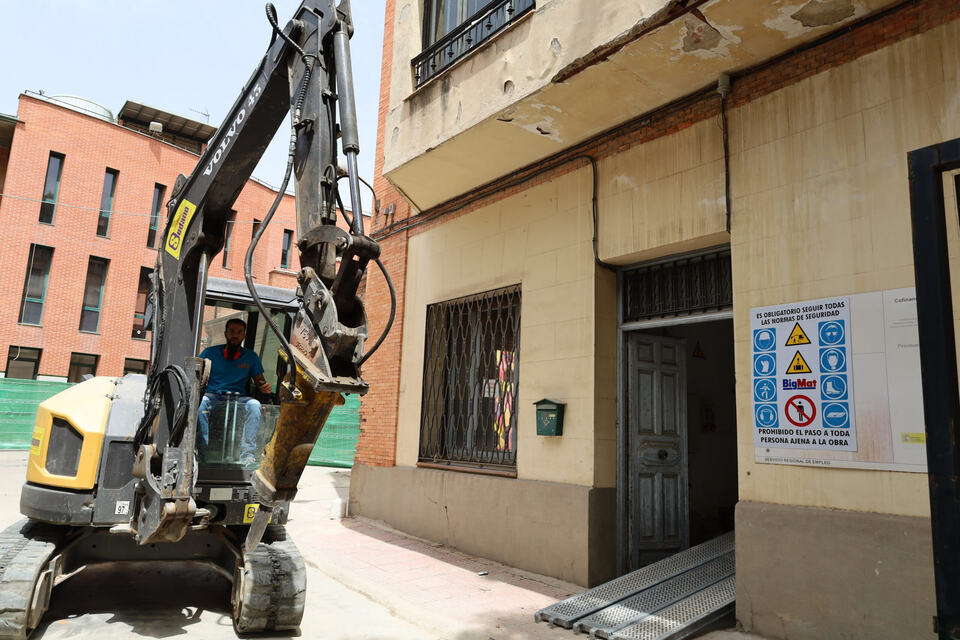

Comienzan los trabajos del proyecto para la reparación de las fachadas y cubiertas del edificio municipal de la calle Daoiz y Velarde, 28, con una inversión de 600.000 euros con fondos del Plan de Inversión Regional de la Comunidad de Madrid.

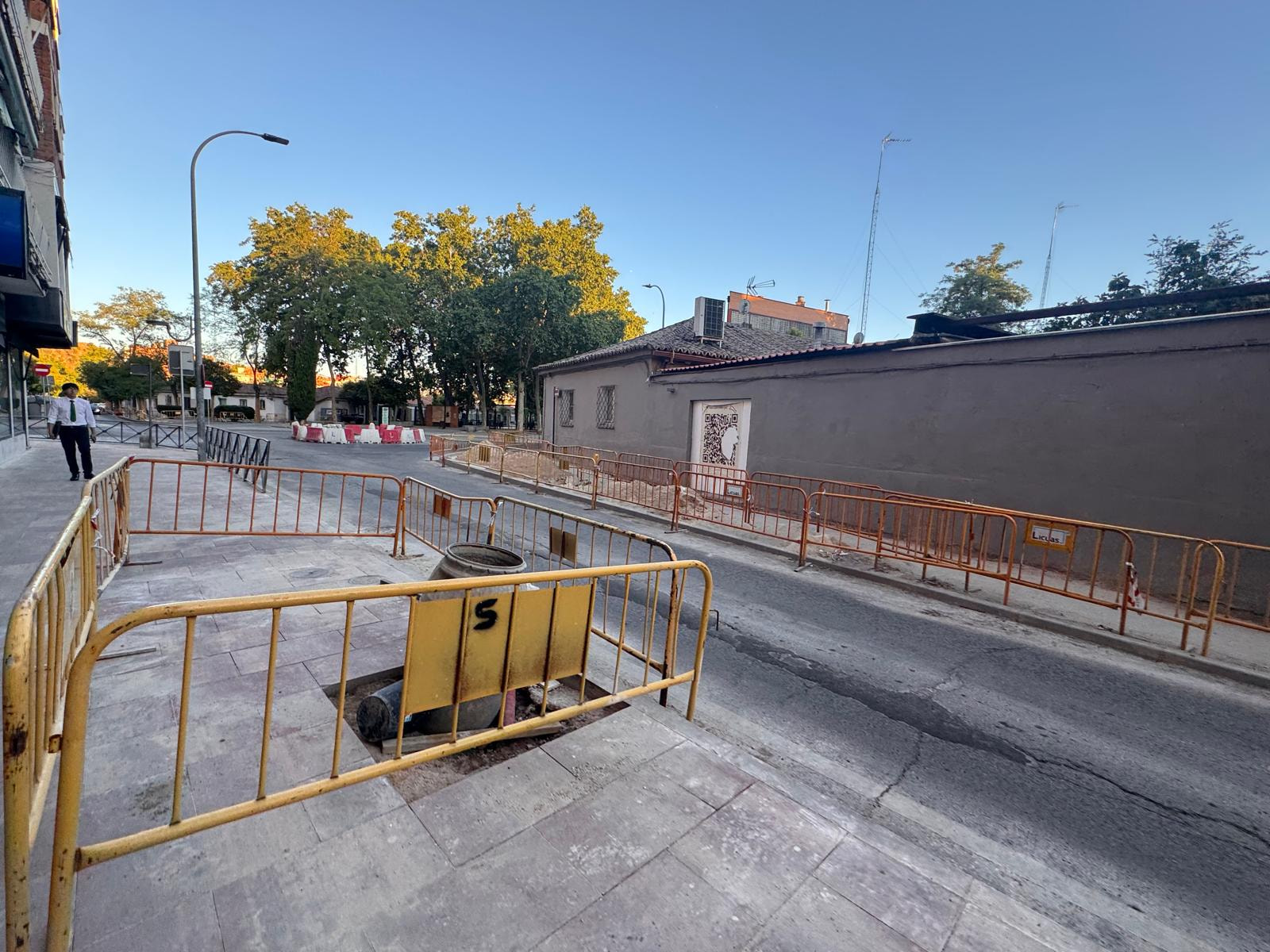

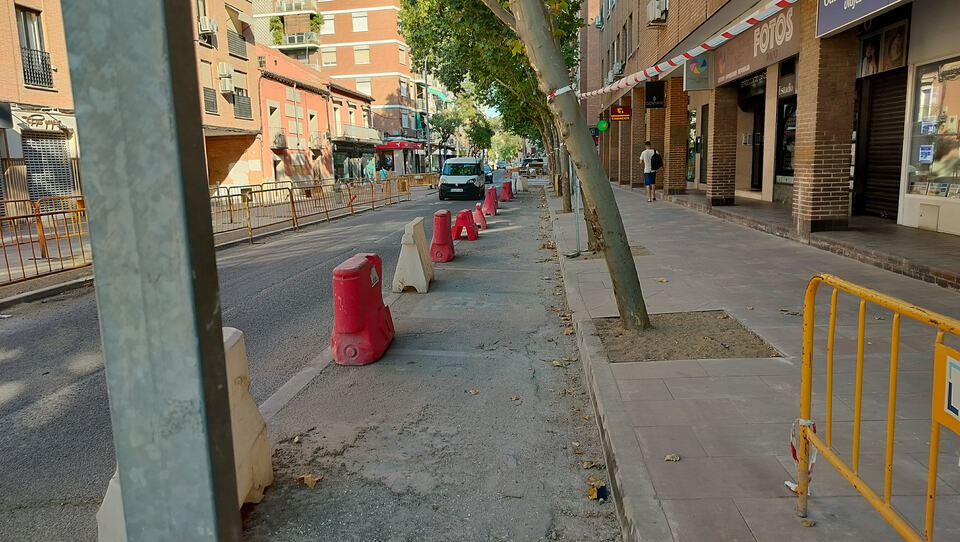

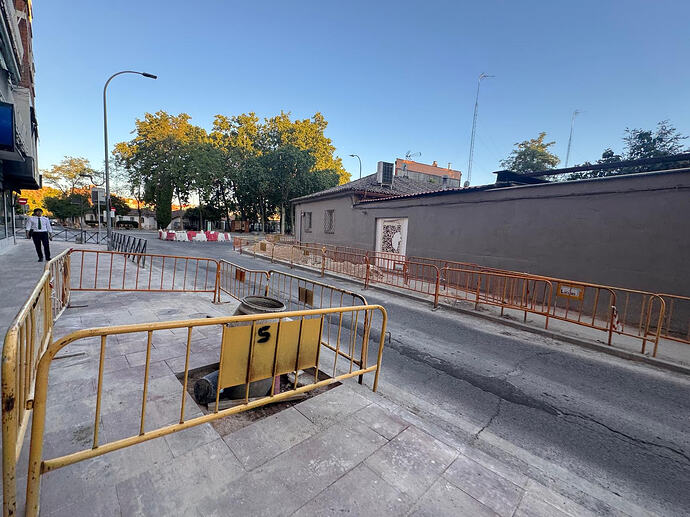

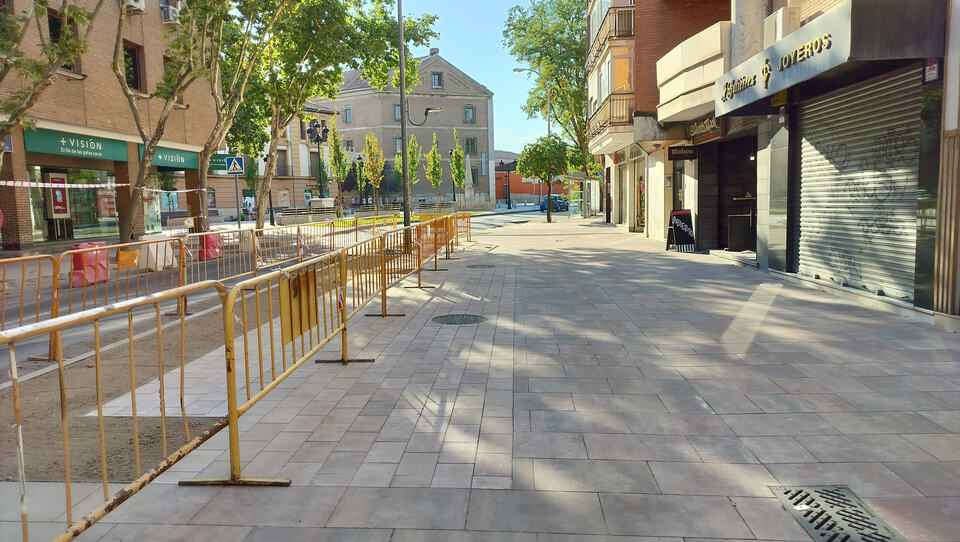

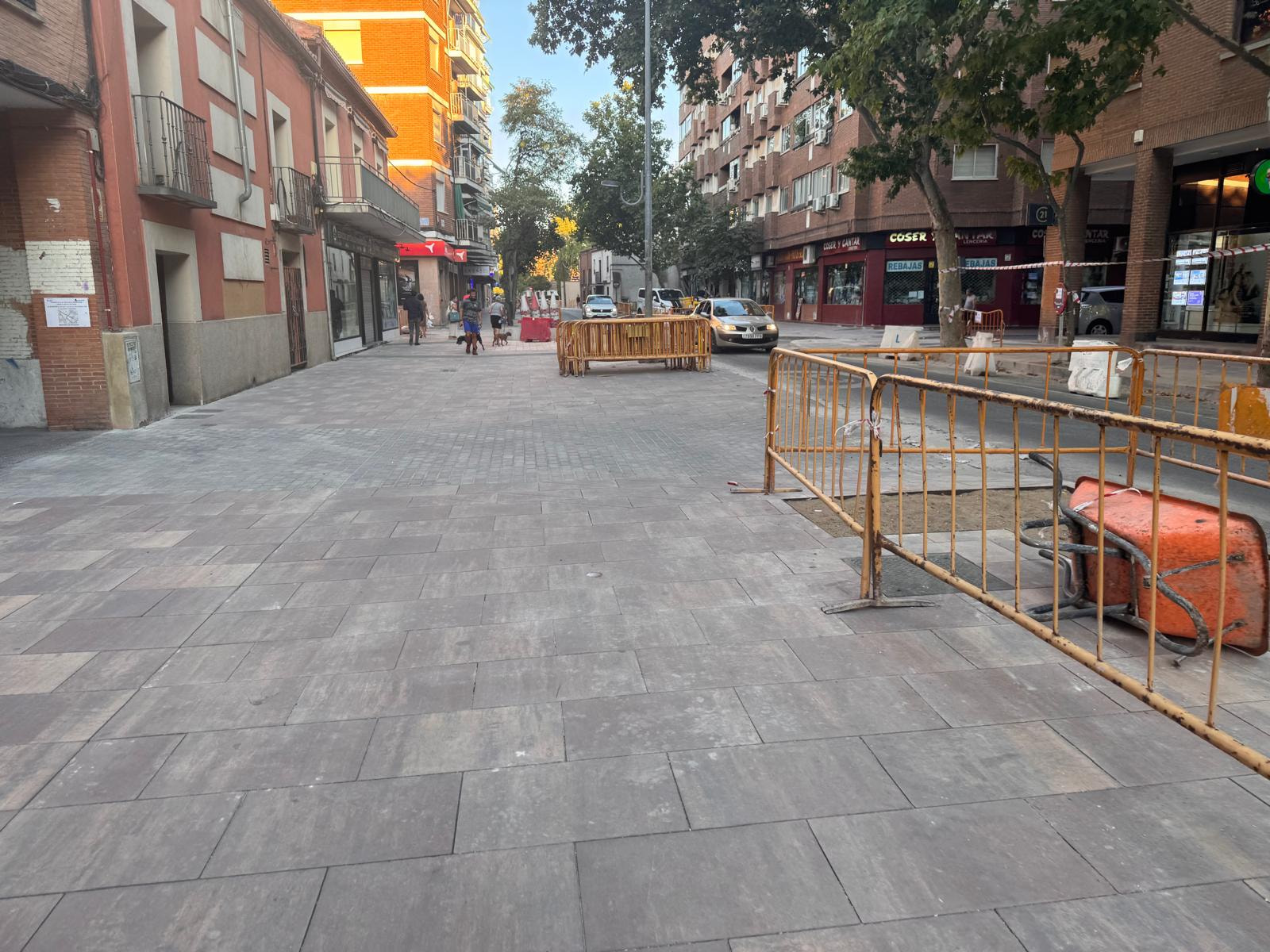

Bueno, parece que las obras de aceras y accesos han debido concluir o estar prácticamente concluidas porque el lunes 3 (hasta el 14) comienzan a asfaltar Gran Canal:
Las obras se desarrollarán en la calle Gran Canal, entre la Ronda de la Pescadería y la Ronda del Henares. Durante su ejecución se verán afectados el tráfico y el servicio de autobuses desde el 3 hasta el 14 de agosto.
Un par de cosas relativas a modificaciones puntuales de sectores urbanísticos privados.
Ya han pasado el periodo de aprobación inicial por lo que puede que antes de fin de año o principios del que viene se eleve a pleno su aprobación final y en 2027 puedan verse trabajos en estos sectores. Aunque al ser privados, serán ellos quienes marquen los tiempos.

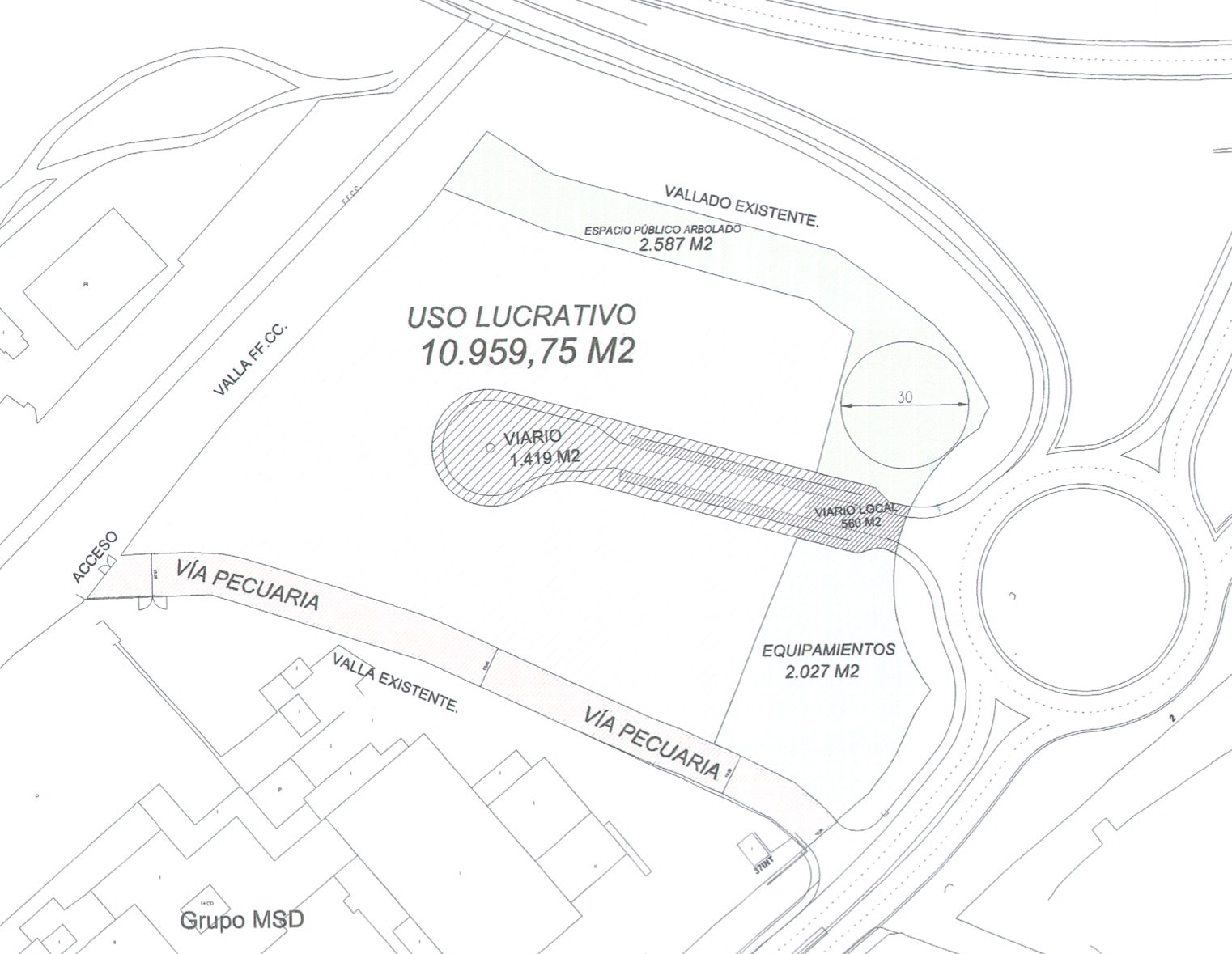

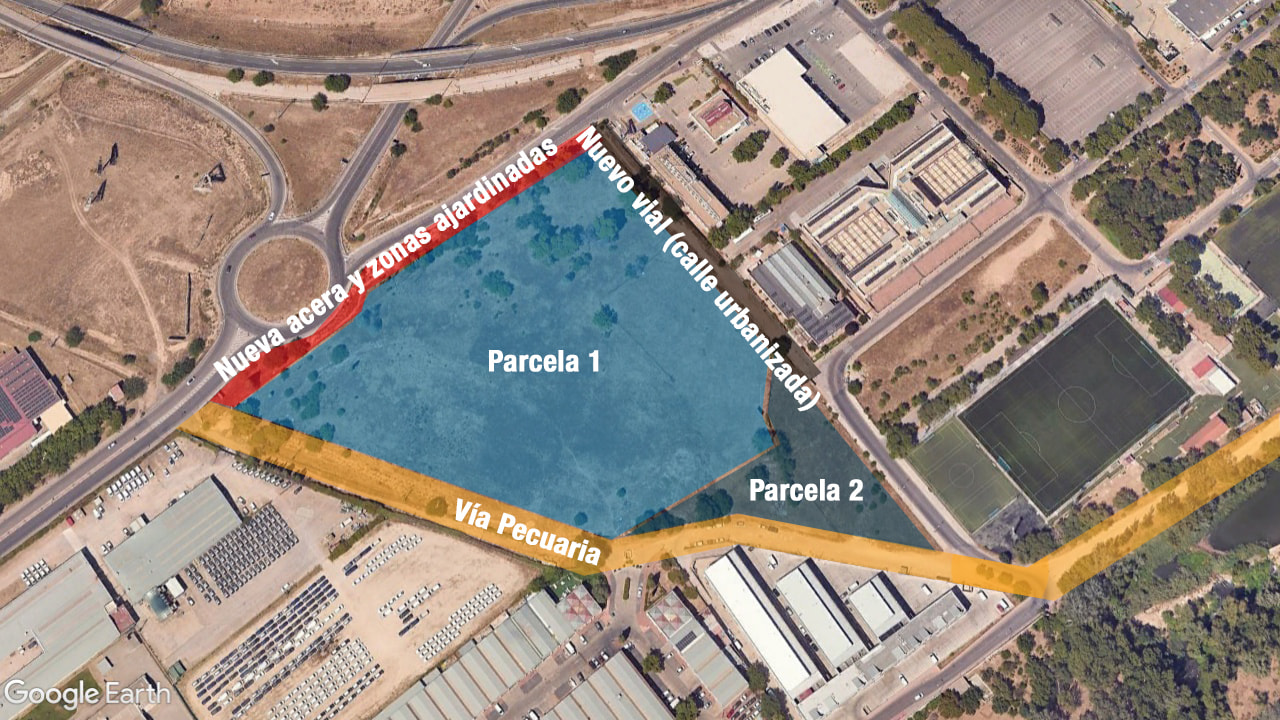

Por un lado tenemos la conexión de la calle Jadraque con la vía de servicio de la A2 (junto a la Escuela de Hostelería) La obra la pagan los propietarios de las dos parcelas adyacentes. Incluye la creación de la calle con un carril por sentido, aceras, iluminación y jardinería.
Ninguno de los propietarios ha manifestado sus intenciones de lo que quieren hacer en dichas parcelas.

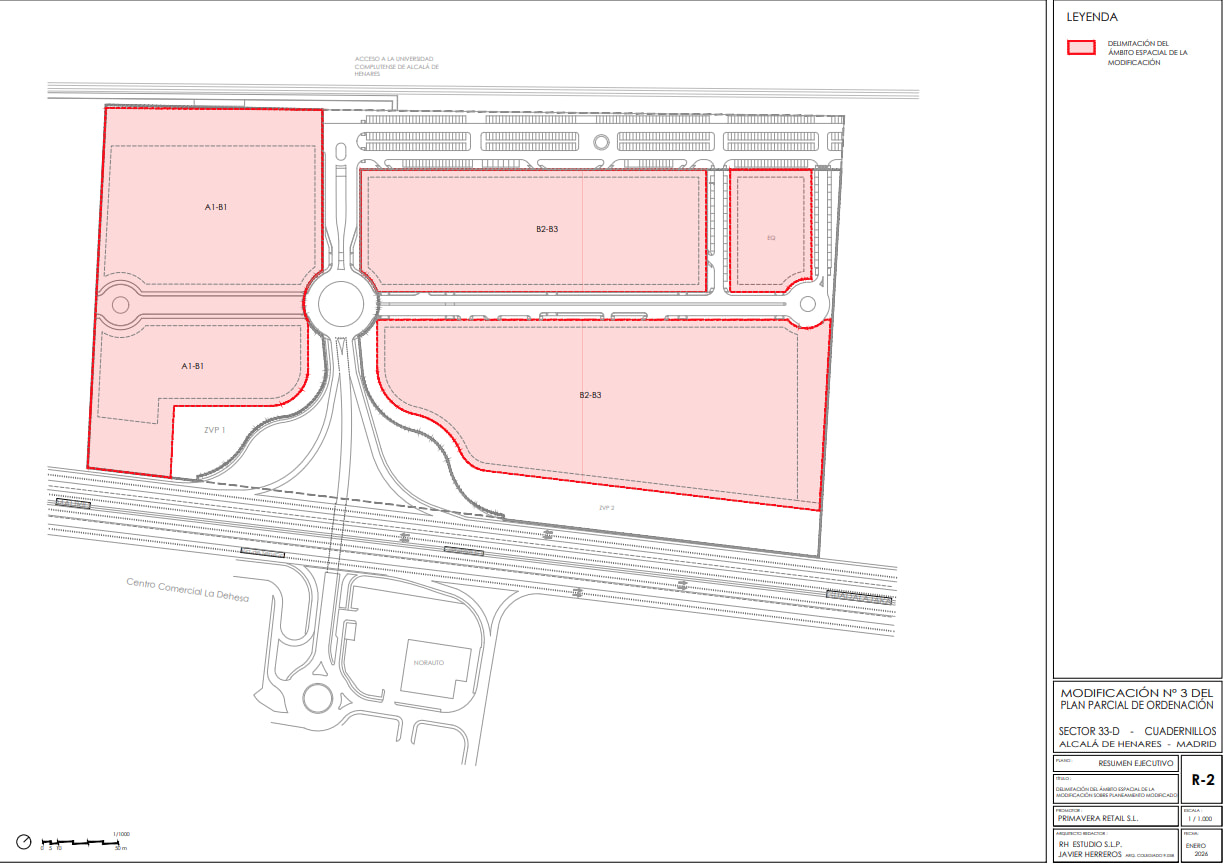

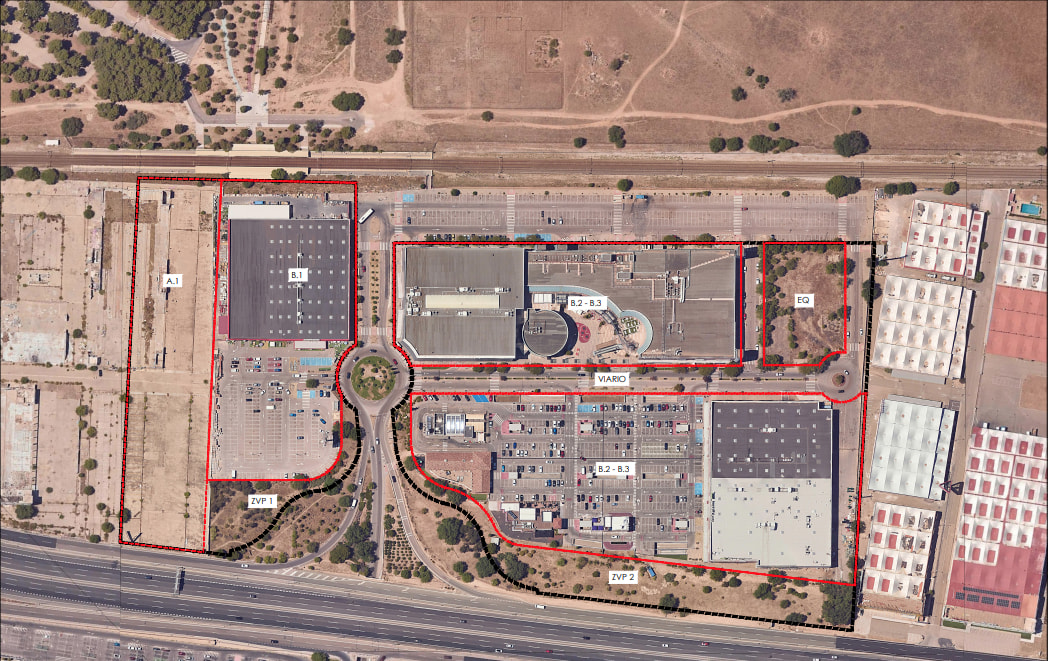

No tengo el plano original, pero hago yo uno propio para que se entienda.
Por otra parte, Quadernillos quiere expandirse. Ya ha comprado las primeras parcelas adyacentes y la intención es, a futuro, seguir adquiriendo todo el terreno a su izquierda, que eran antiguas naves que se derribaron cuando las empresas que se ubicaban en ellas cesaron su actividad.
Permuta de edificabilidad con la parcela B2-B3 sur (el parking) para seguir construyendo sobre este más zonas de restauración y convertir una parte en jardines y zonas estanciales y para eventos.
Modificación del porcentaje de usos de la parcela EQ (a la derecha) para equipamientos deportivos, se pasa de una ocupación del 60% de la parcela al 75%. Podrían hacer, por ejemplo, pistas de pádel cubiertas, entre otras cosas.
Se creará un nuevo vial al oeste (izquierda) de la rotonda central y modificarían las parcelas actuales. De esta manera se crean dos nuevas parcelas (A1-B1)

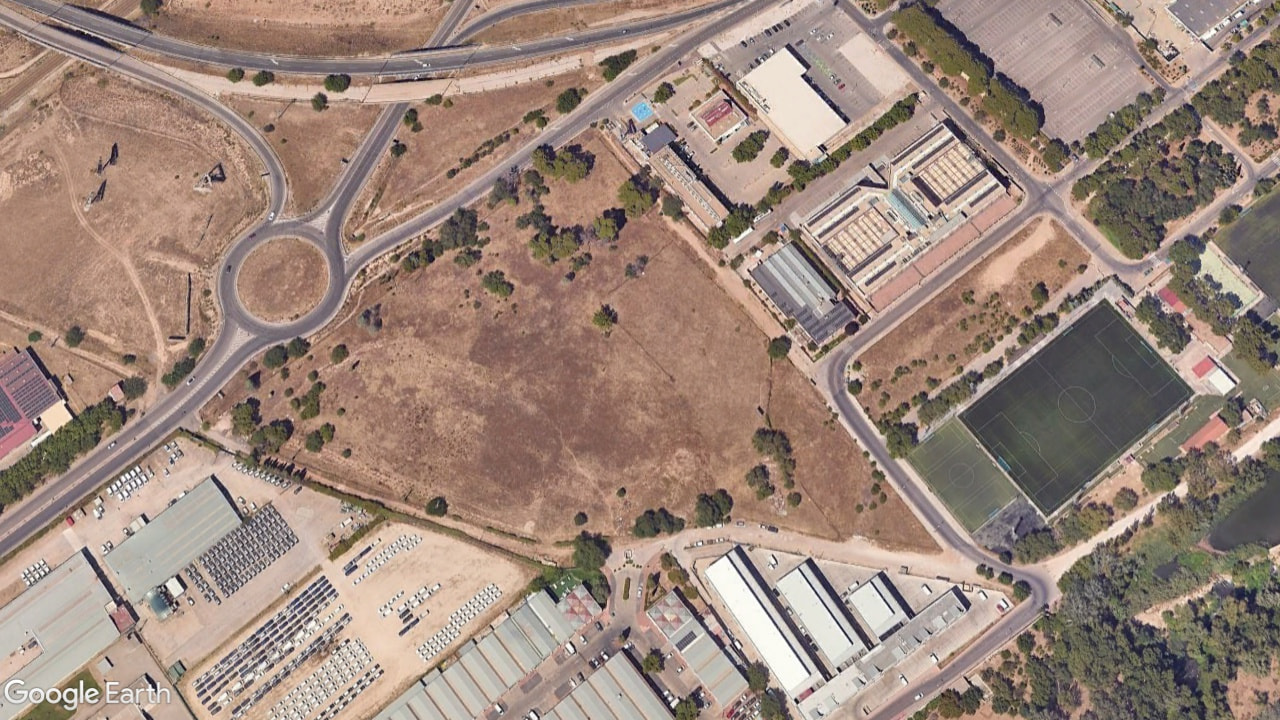

La parcela norte (arriba) seguirá siendo el Brico Depot, que tendrá que modificar su zona de aparcamiento (que se desplazará seguramente a la izquierda de la nave)
La parcela sur (abajo) se dice que podría ser un hotel

La primera imagen se corresponde con un terreno conocido como Casilla la Clara. Su proyecto de reparcelación cuenta con la aprobación definitiva desde hace bastante tiempo, así que desconozco porque todavía no han empezado, al menos, a urbanizar.
La segunda imagen si bien en el PGOU de 1991 aparece tal como dices, en las modificaciones parciales y en los planes a futuro la idea es que se convierta en terreno productivo.
Básicamente, no me cabe duda de que algún día se llenará de naves logísticas y, quizá, algún nuevo centro de datos (estos son suposiciones mías)

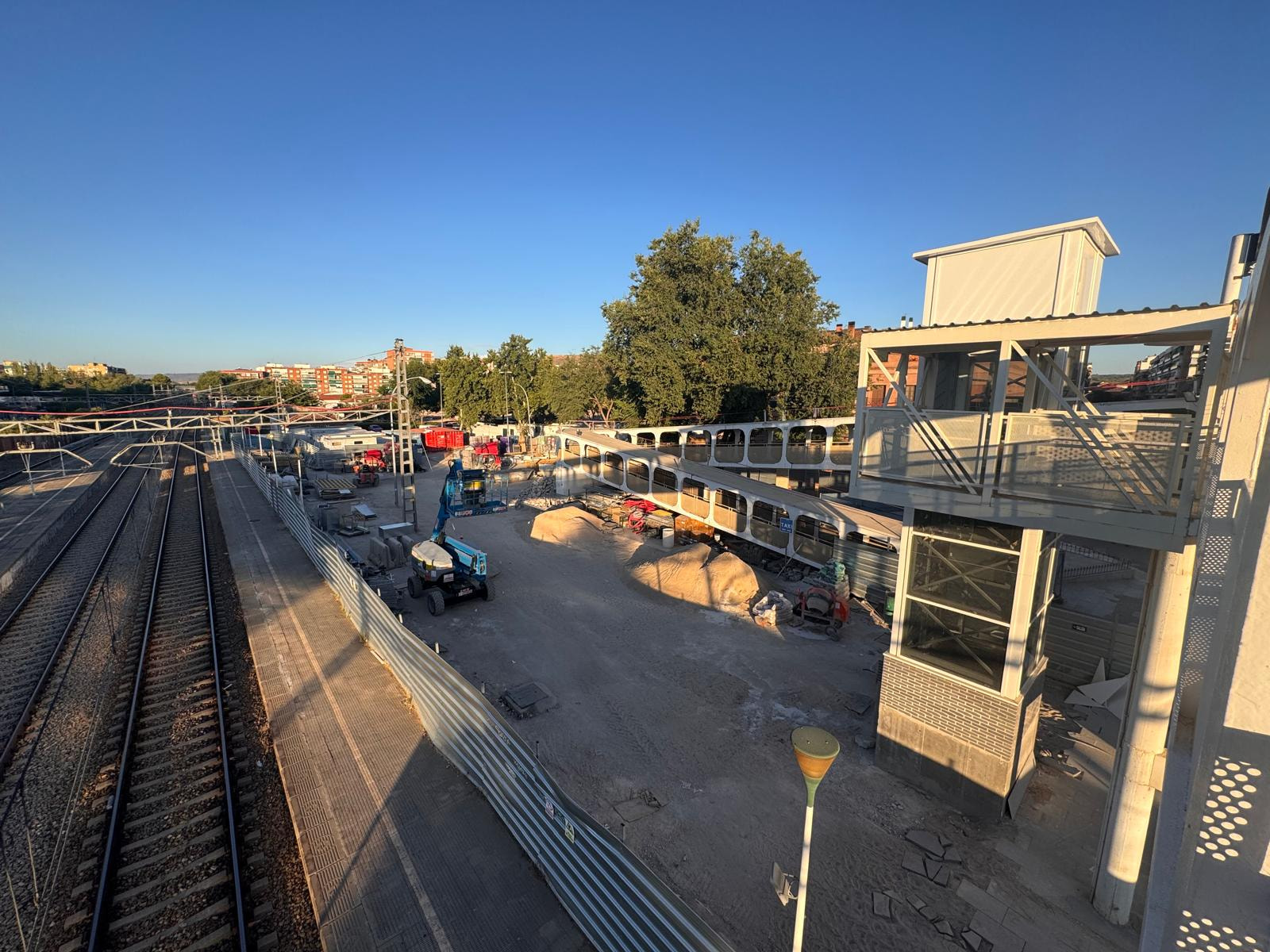

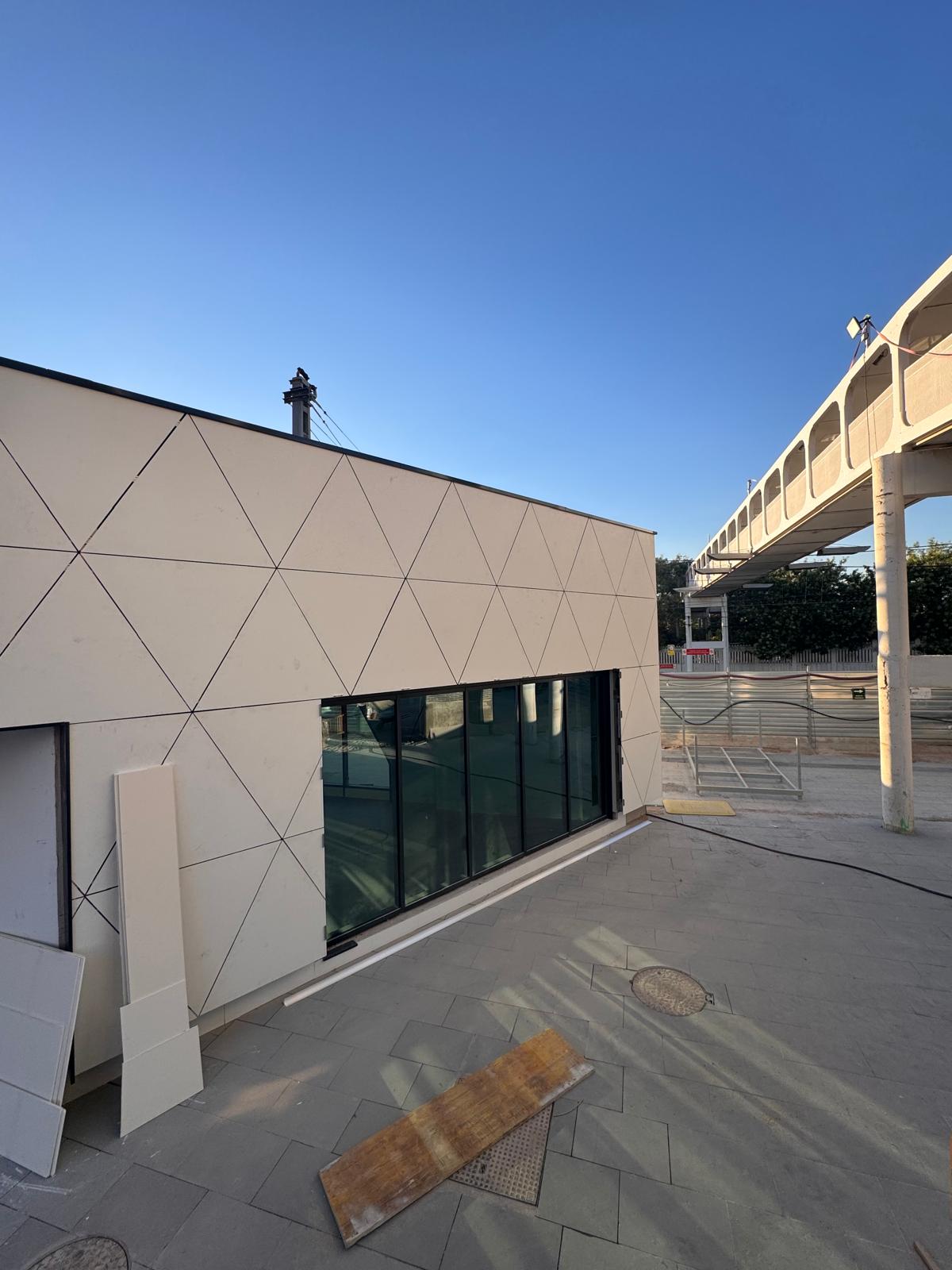

Al otro lado de las vías (entre Quadernillos y esa parcela rodeada de árboles que aparece en el centro de la imagen que adjuntas) Renfe tiene previsto construir unos talleres para Cercanías.
El Ayuntamiento de Alcalá continúa con el Plan de Mantenimiento Urbano con una actuación de mejora en la rotonda de la BRIPAC en el tramo de titularidad municipal

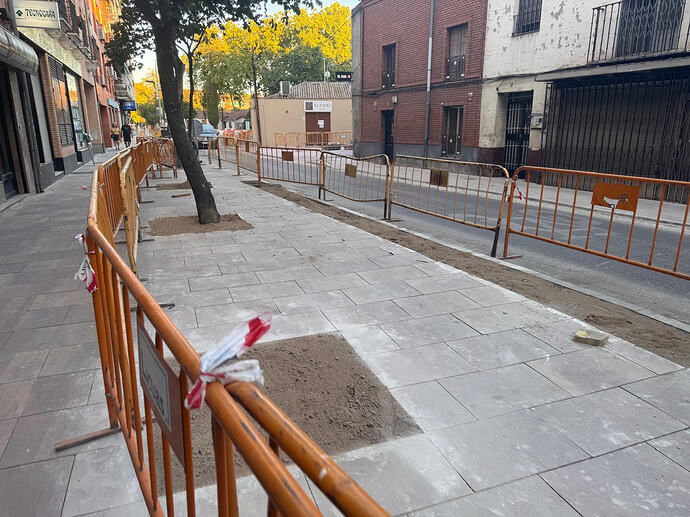

Tras las actuaciones realizadas en las calles Alalpardo, Paseo de Pastrana, Dámaso Alonso, Carmen Descalzo y Santiago, los trabajos se centran ahora en la rotonda de la BRIPAC, en especial en el tramo hacia el puente de la A2, donde se procederá a la reparación del firme en las zonas que presentan un mayor deterioro como consecuencia del intenso tránsito de vehículos.

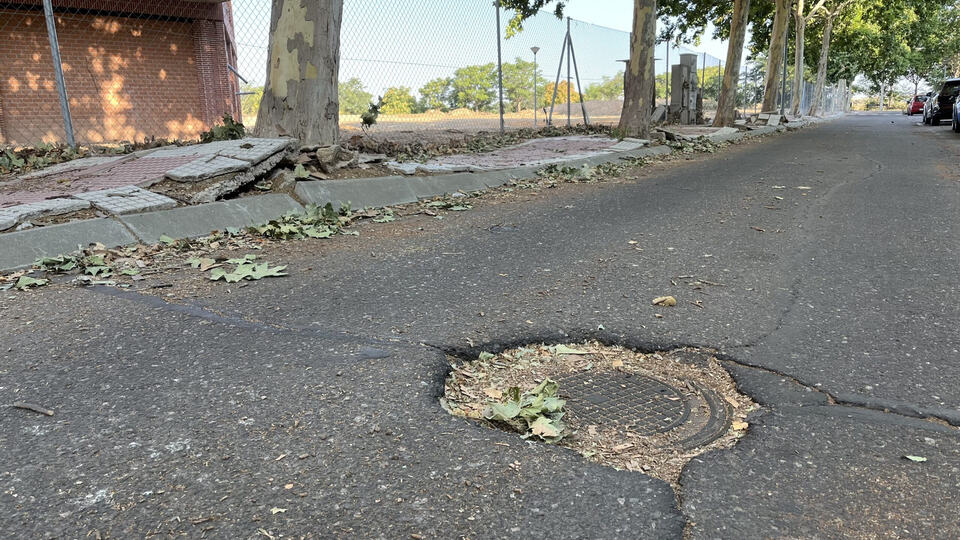

Hay que darle continuidad y solucionar, de una vez por todas, los accesos que hay a la Isla del Colegio, muy deteriorados y que ponen en peligro la seguridad de los vecinos.

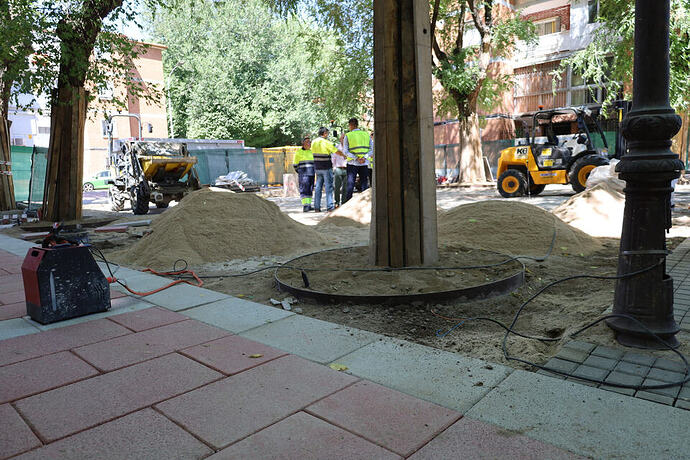

El Ayuntamiento de Alcalá destina más de 210.000 euros en la rehabilitación y reparación de la calle Josep Pla y su entorno en Ciudad 10
El proyecto permitirá renovar uno de los espacios que presenta un mayor deterioro debido al paso del tiempo y al crecimiento de las raíces del arbolado, una circunstancia que ha provocado importantes desperfectos tanto en las aceras como en algunos puntos de la calzada, dificultando el tránsito peatonal y reduciendo la seguridad de vecinos y visitantes.
Las obras contemplan la renovación completa del pavimento de la calzada, la reparación de las zonas afectadas por las raíces de los árboles y la mejora de ambas aceras. En la margen izquierda se reconstruirá por completo el itinerario peatonal para solucionar definitivamente los levantamientos del pavimento, mientras que en la margen derecha se adecuarán los pasos de peatones y los recorridos para hacerlos plenamente accesibles.

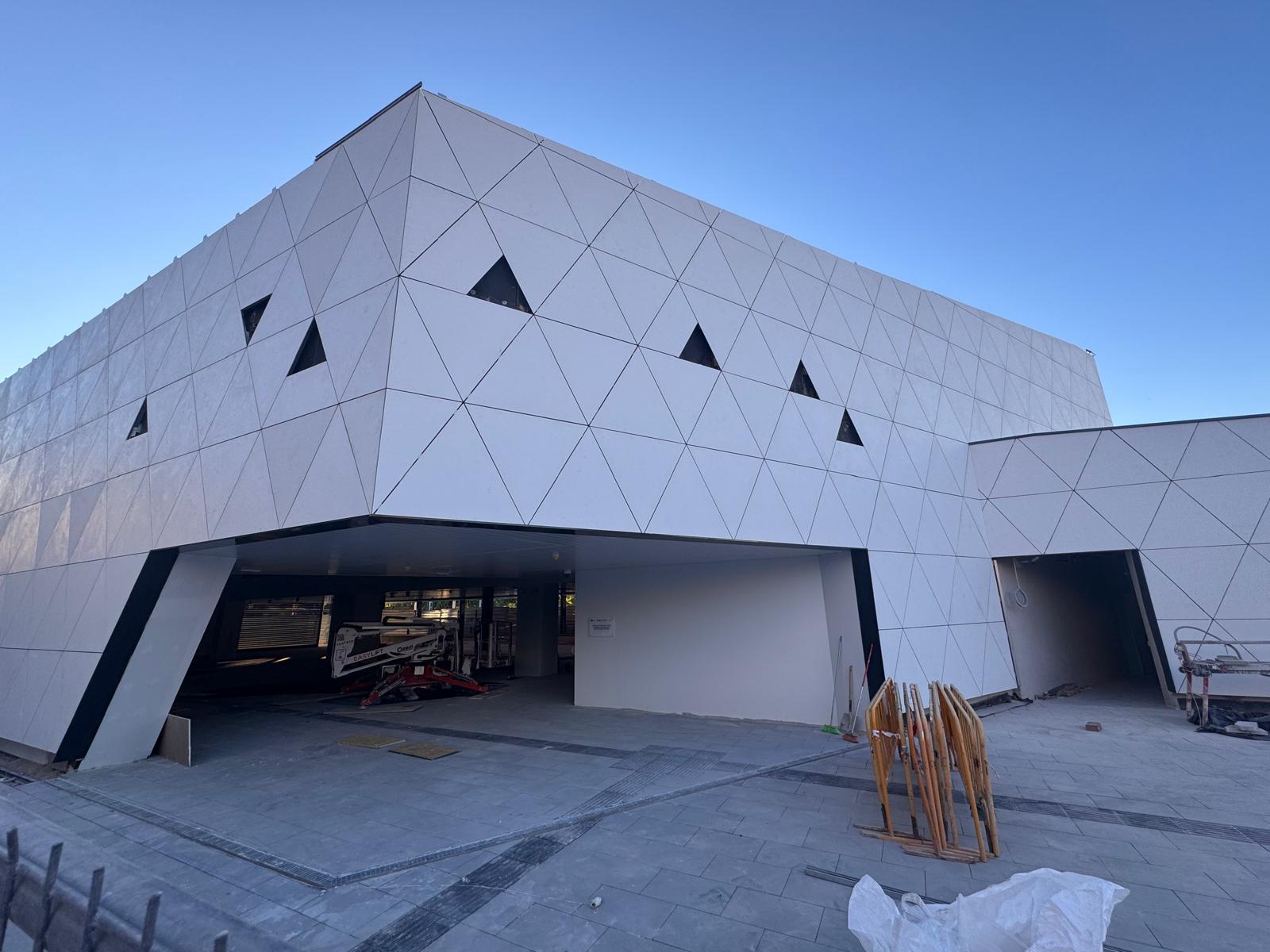

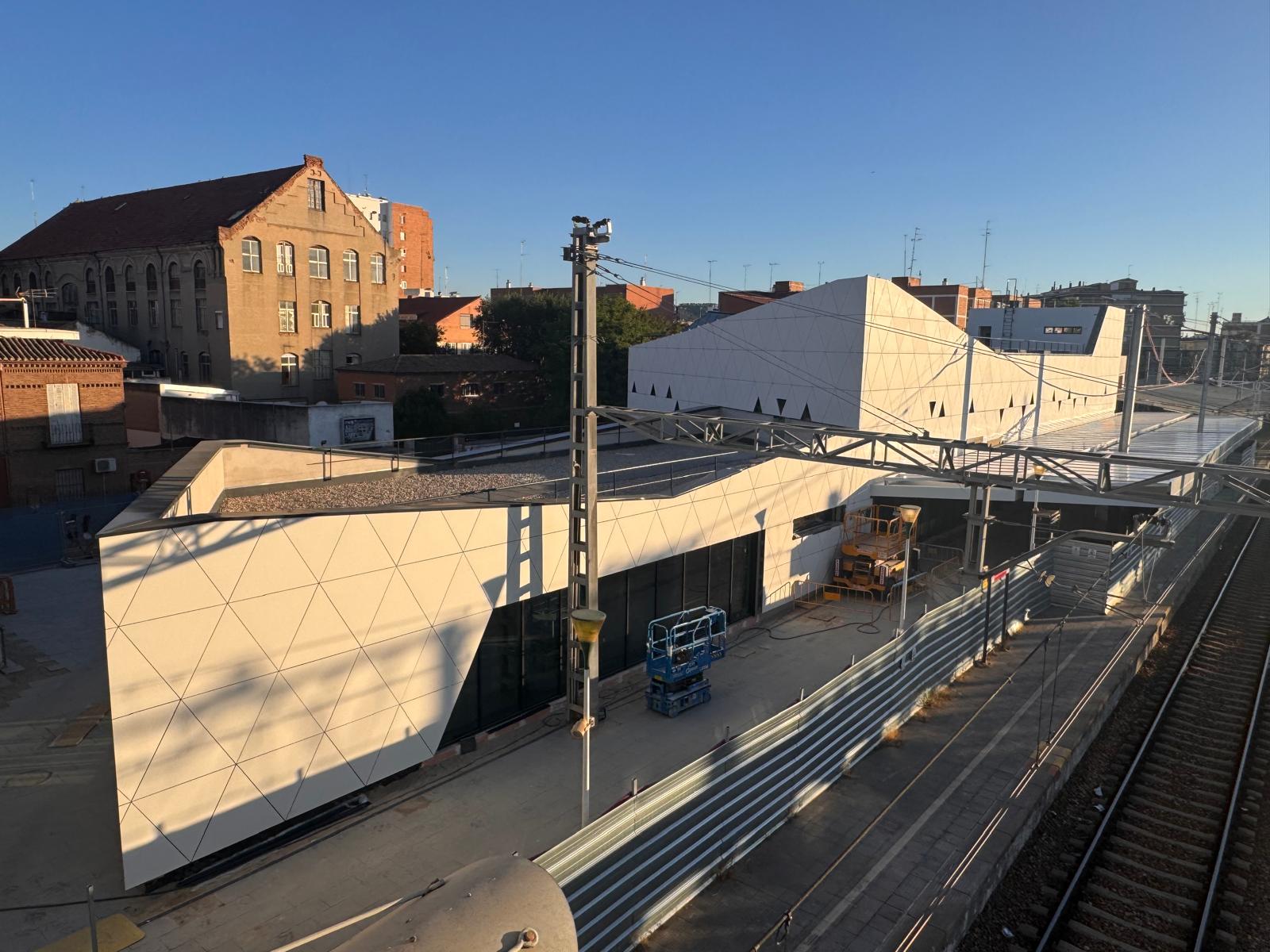

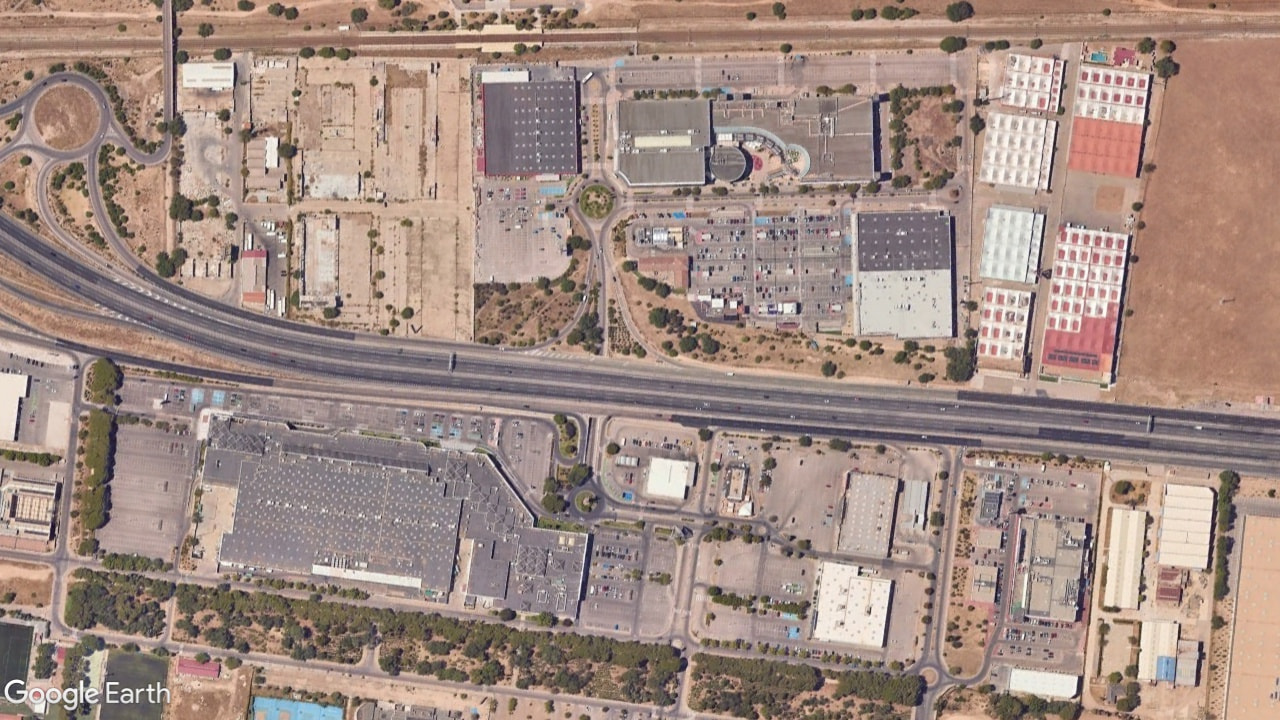

Alguno de vosotros conoce si hay alguna novedad en relación con la construcción del Centro de Datos de Microsoft previsto en los terrenos de la antigua FIAT?
Me llama la atención que las obras están paradas y ya no hay vehiculos de maquinaria pesada que estaban consolidando el terreno. Además han quitado el cartel en el que aparecía el nombre de la empresa que lo estaba desarrollando (no recuerdo cómo se llamaba)

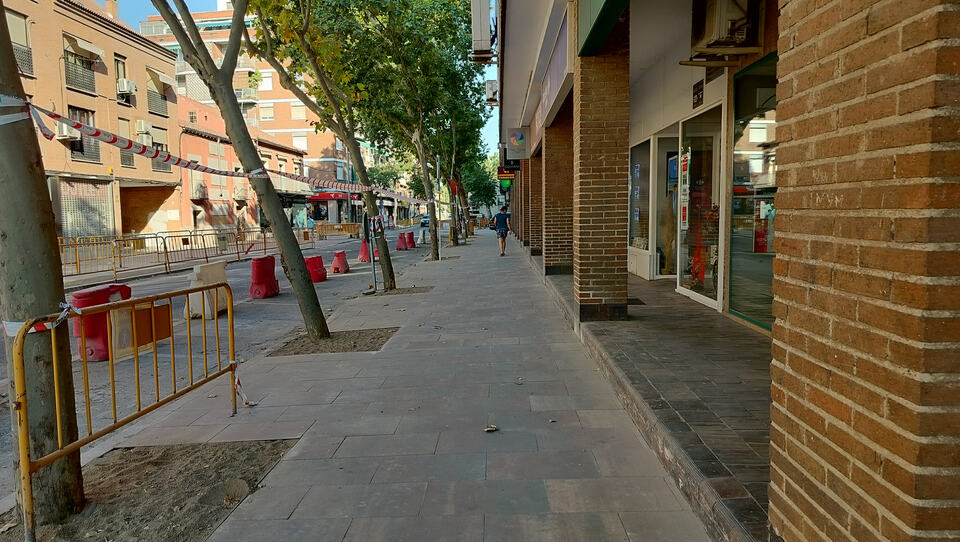

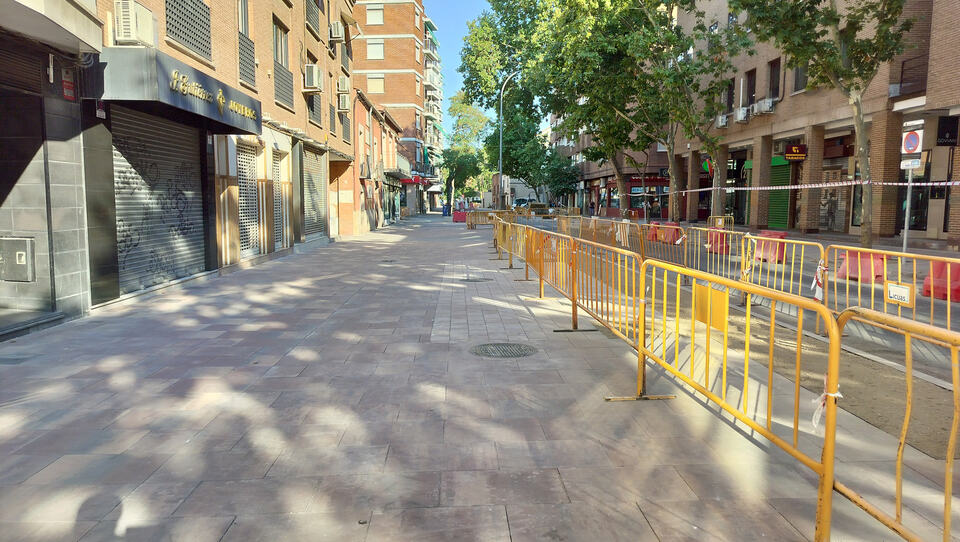

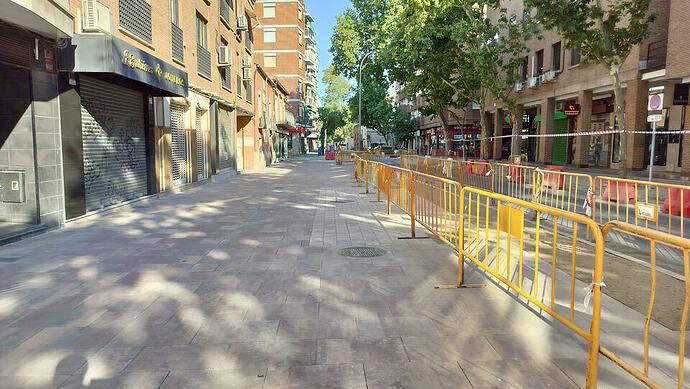

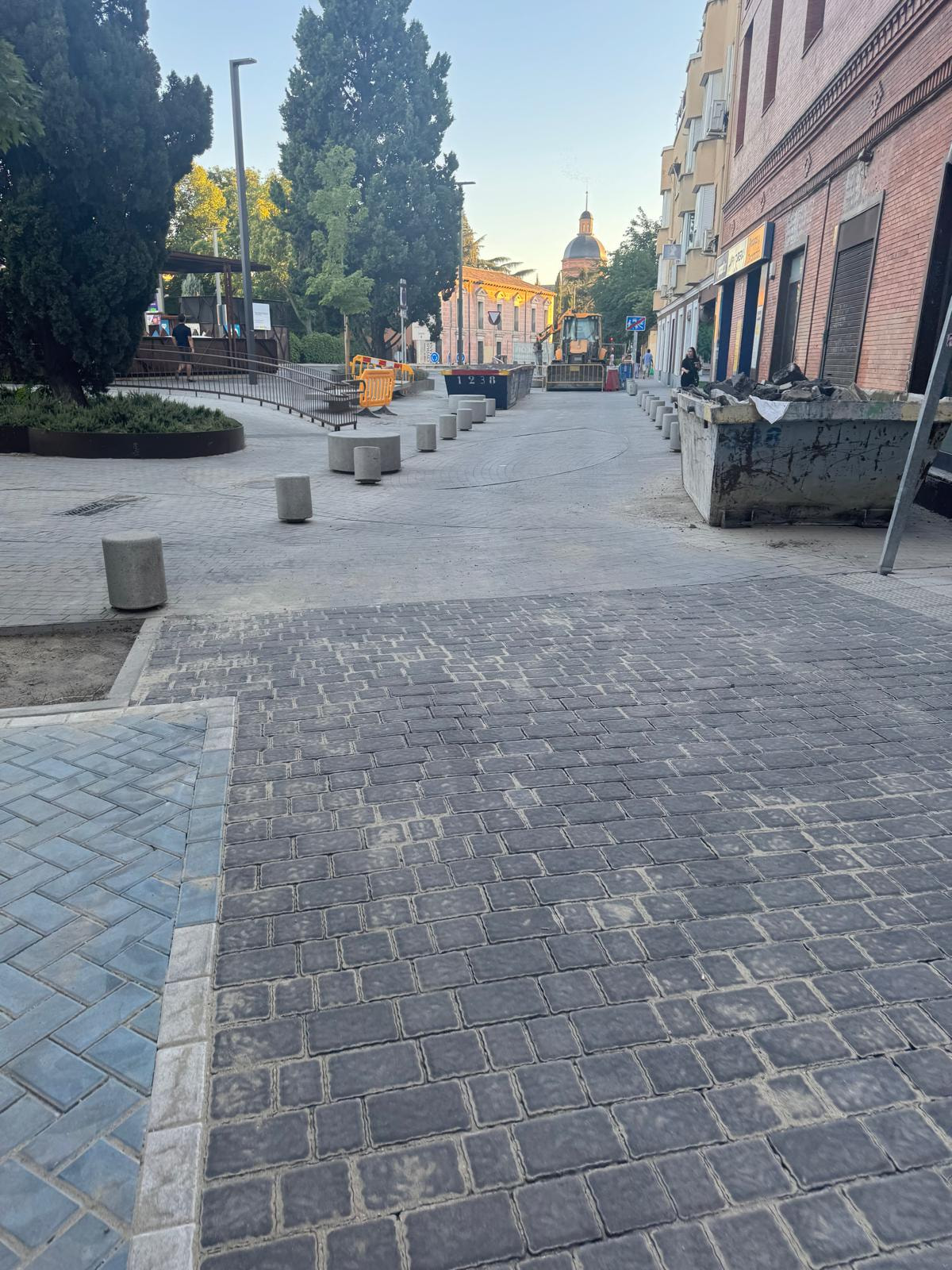

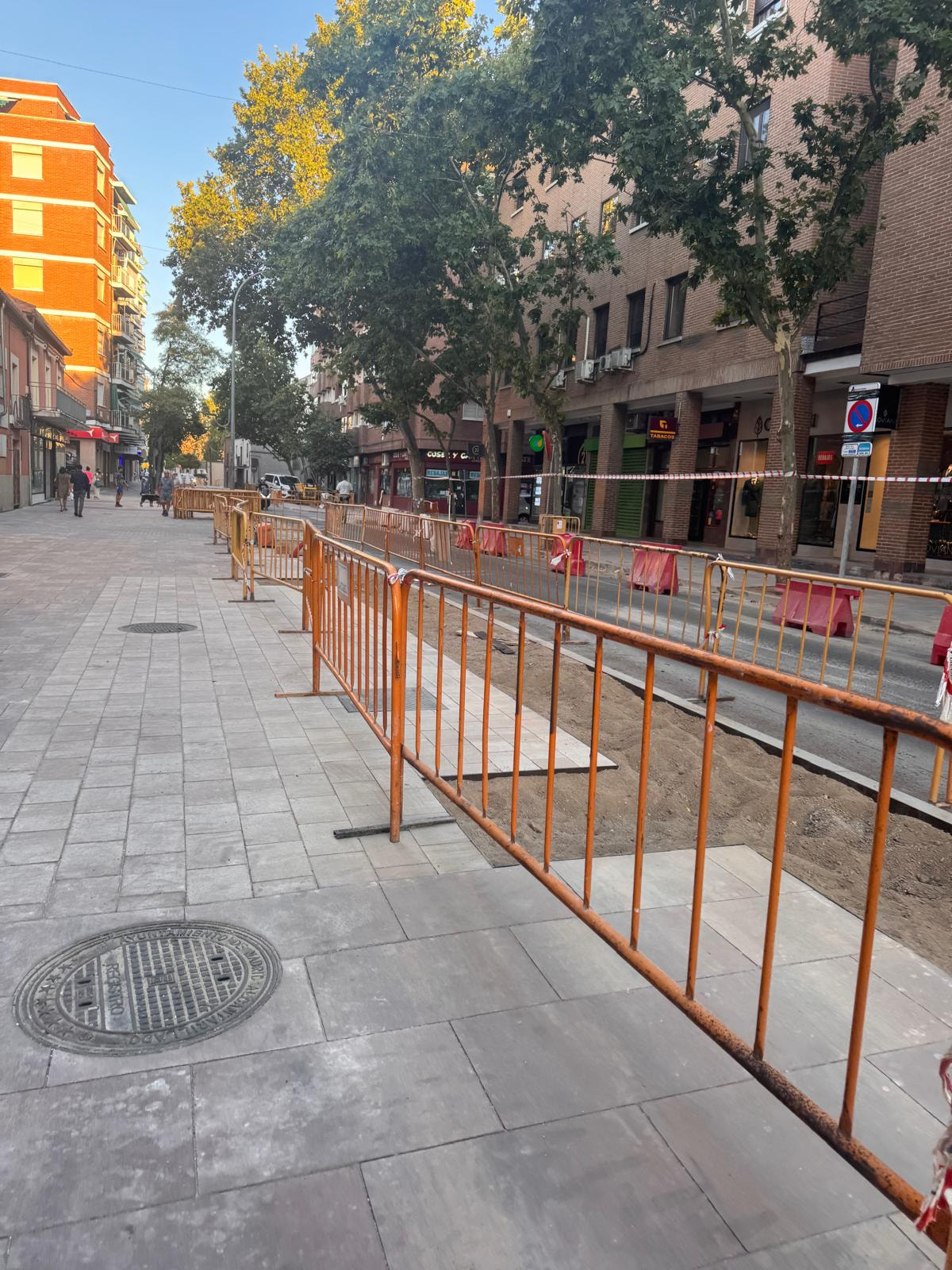

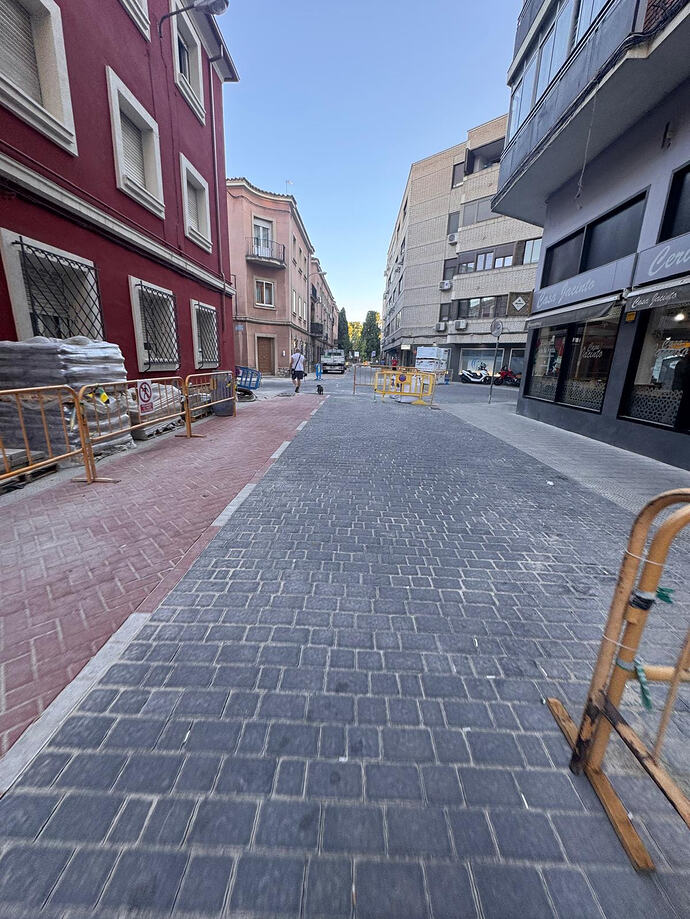

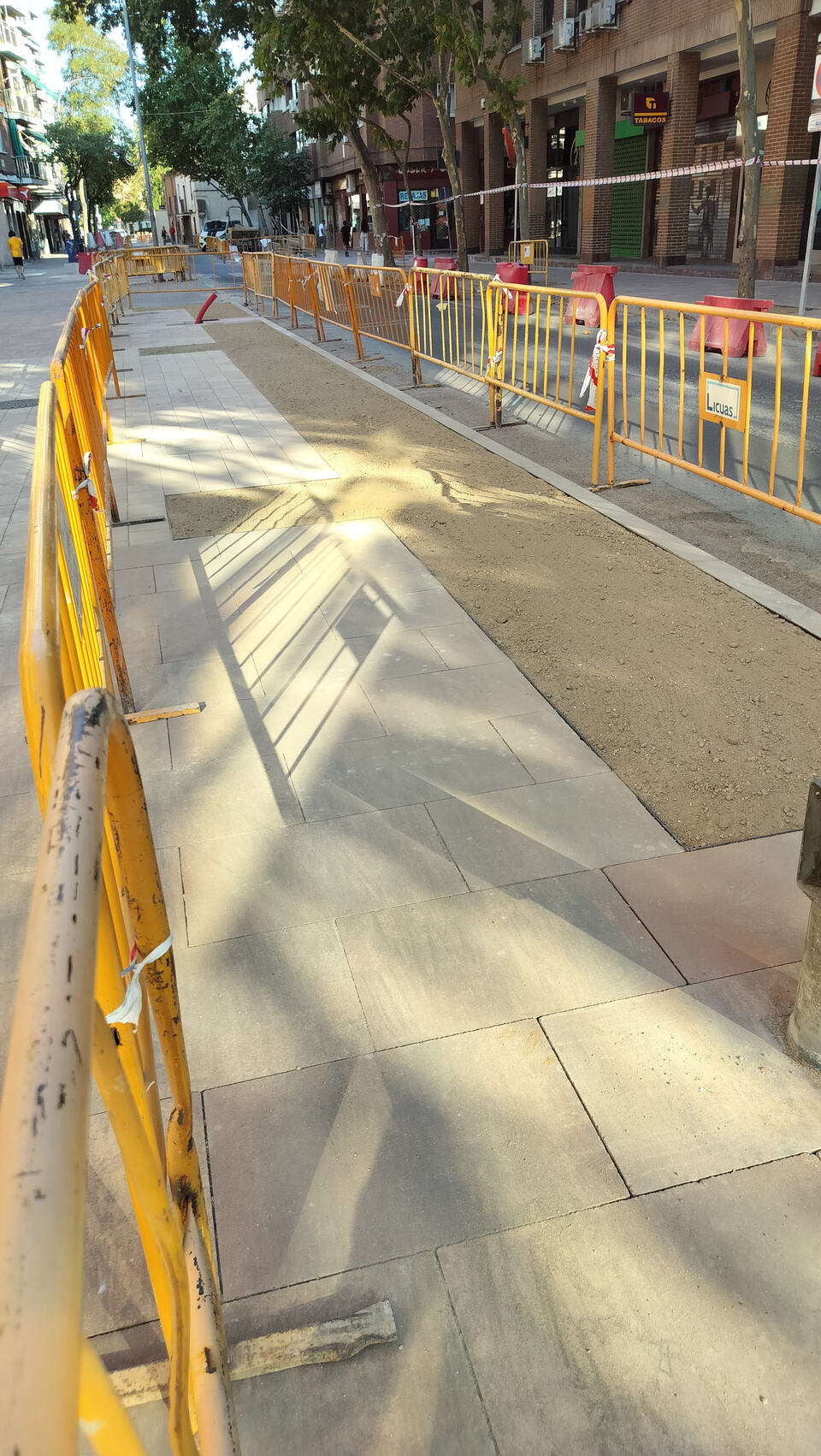

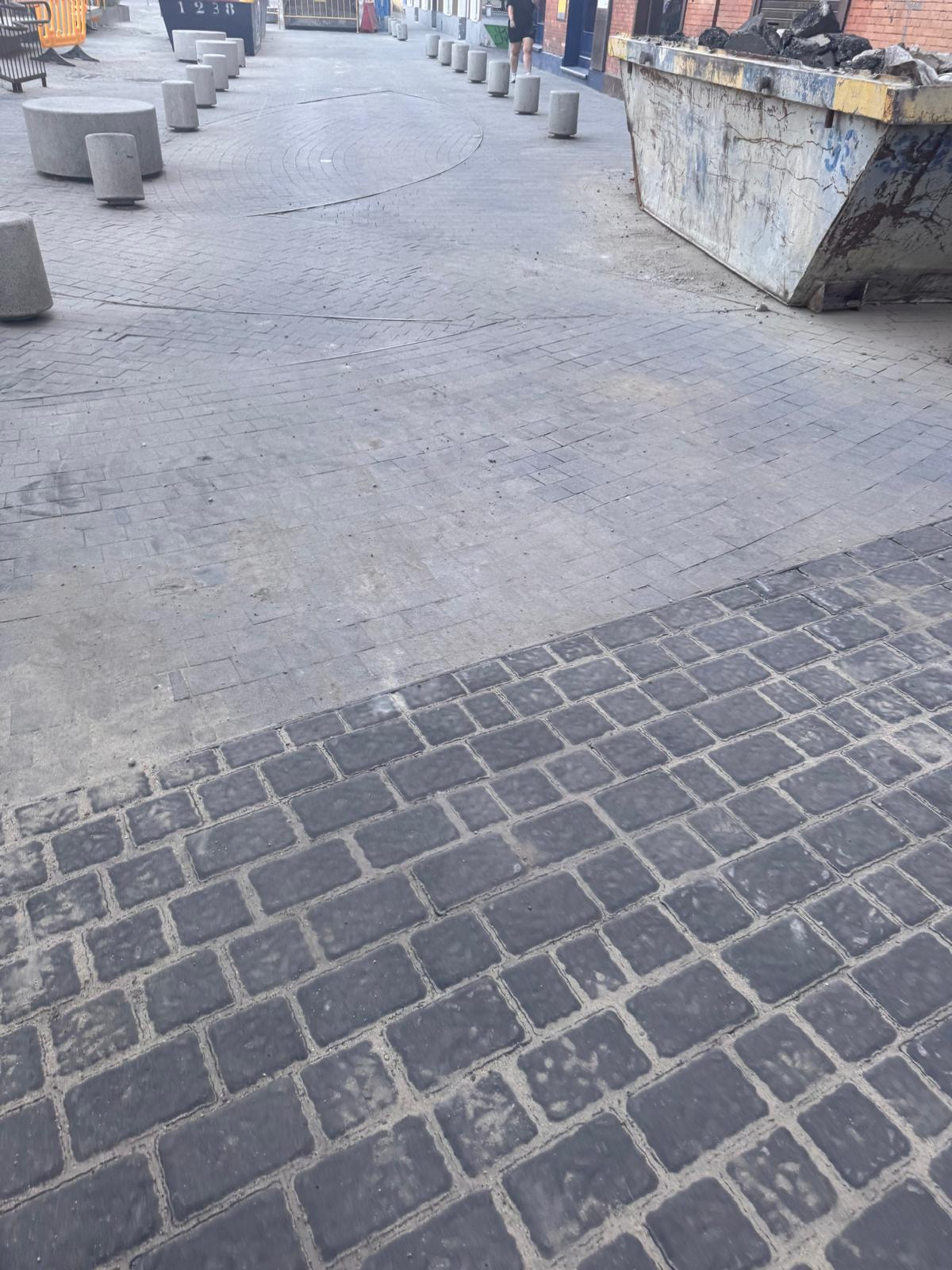

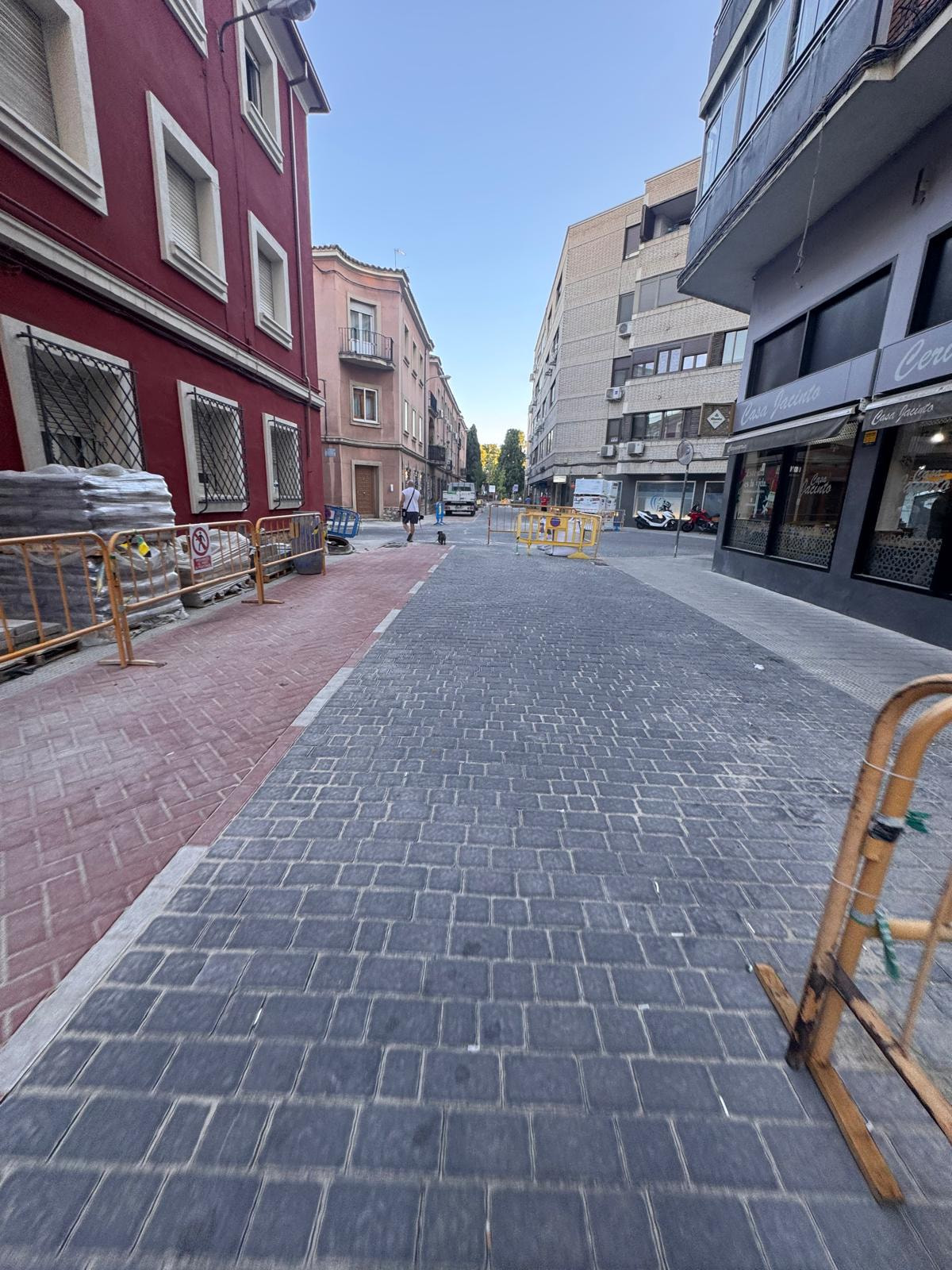

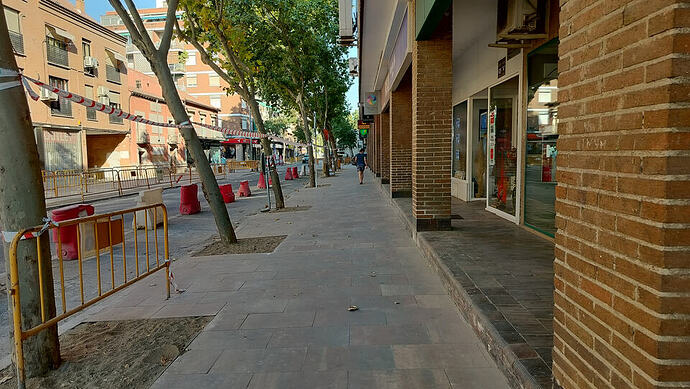

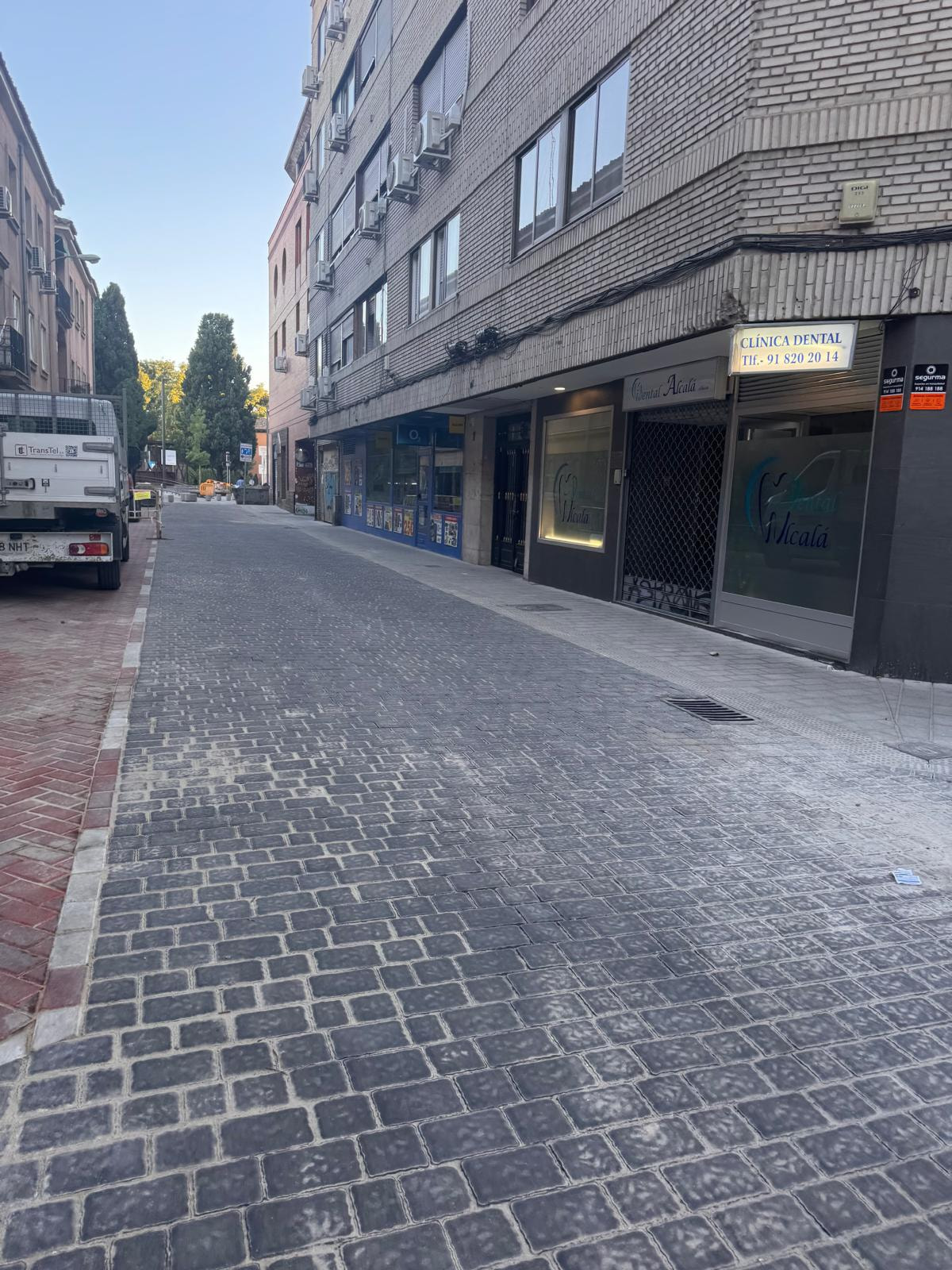

La calle Eras de San Isidro también luce concluida. Queda retirar algunos elementos y, fijándome al cruzar Vía Complutense, al final de Eras de San Isidro están realizando algún trabajo, entiendo que más de recolocación del adoquín que otra cosa, una vez lo terminen, quedará abierta la calle de nuevo. Una pena que no se haya intentado aprovechar el adoquín que se puso en el tramo de calle que da hasta Vía Complutense y se aprecie un cambio tan radical, pero bueno…

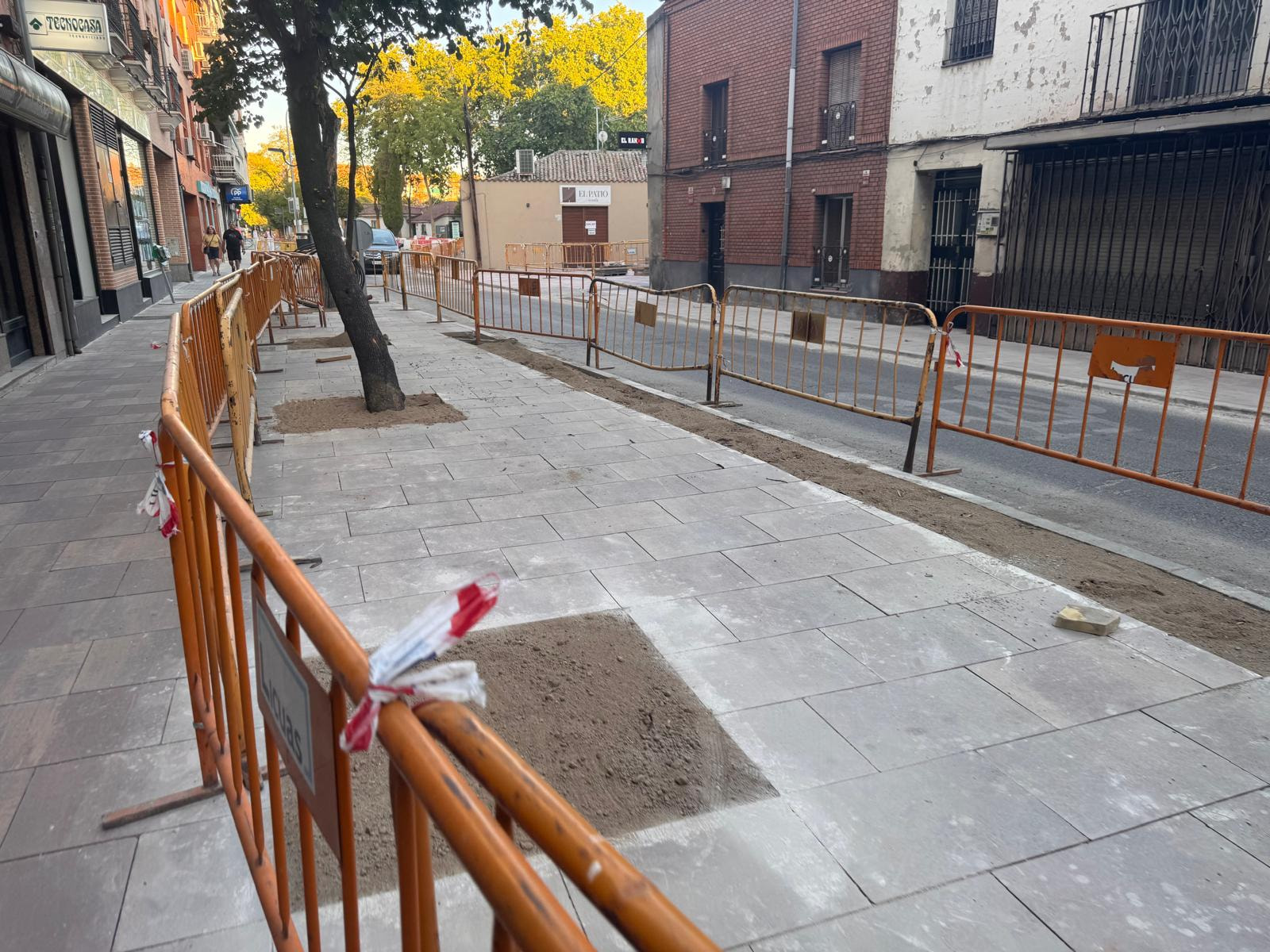

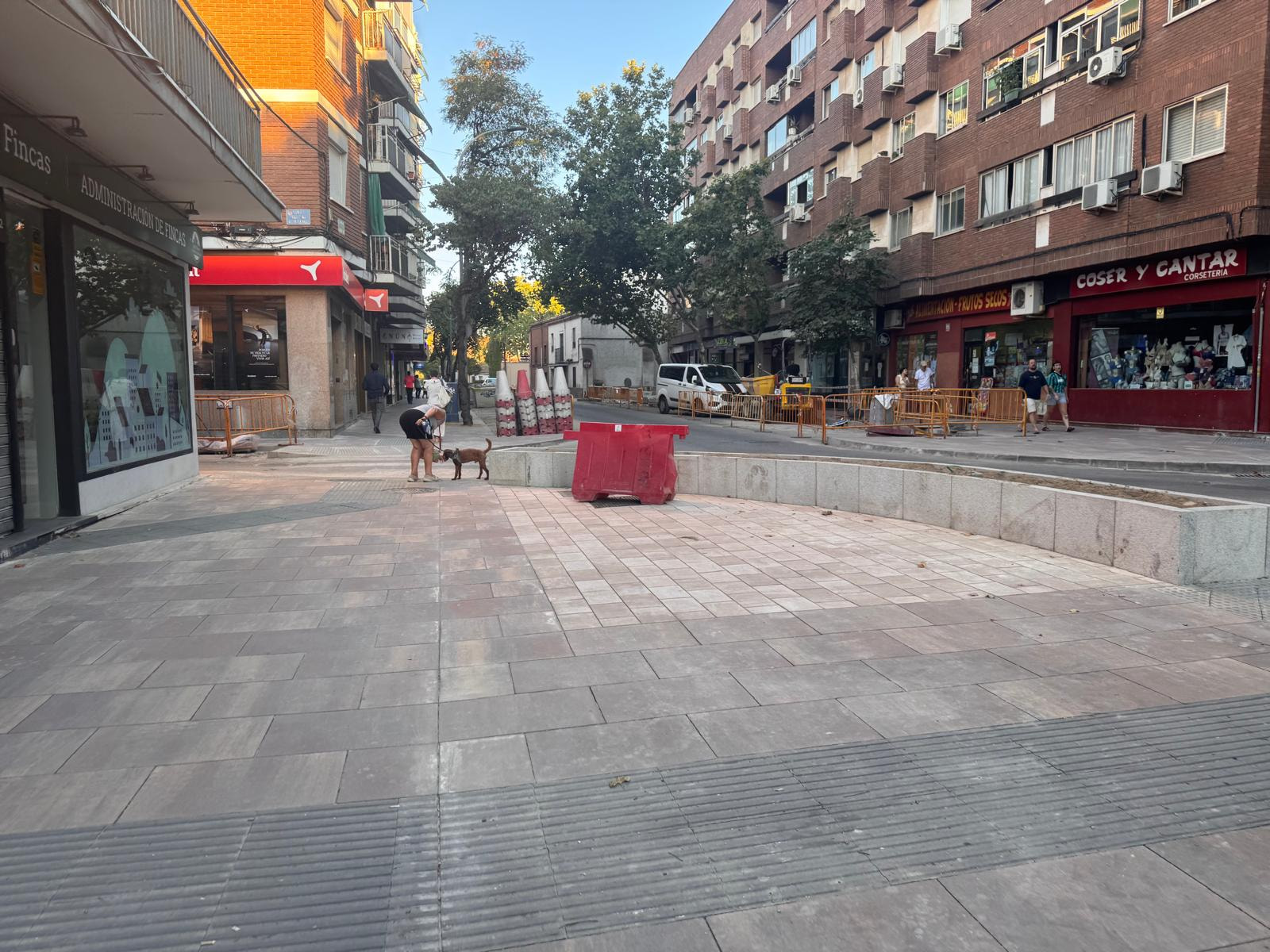

Teniente Ruiz más de lo comentado por el compañero. A ver qué hacen en los parterres, pero, al hilo de la Av. Guadalajara, me gusta bastante cómo luce esta calle, la comparativa con el “antes” es tremenda.
